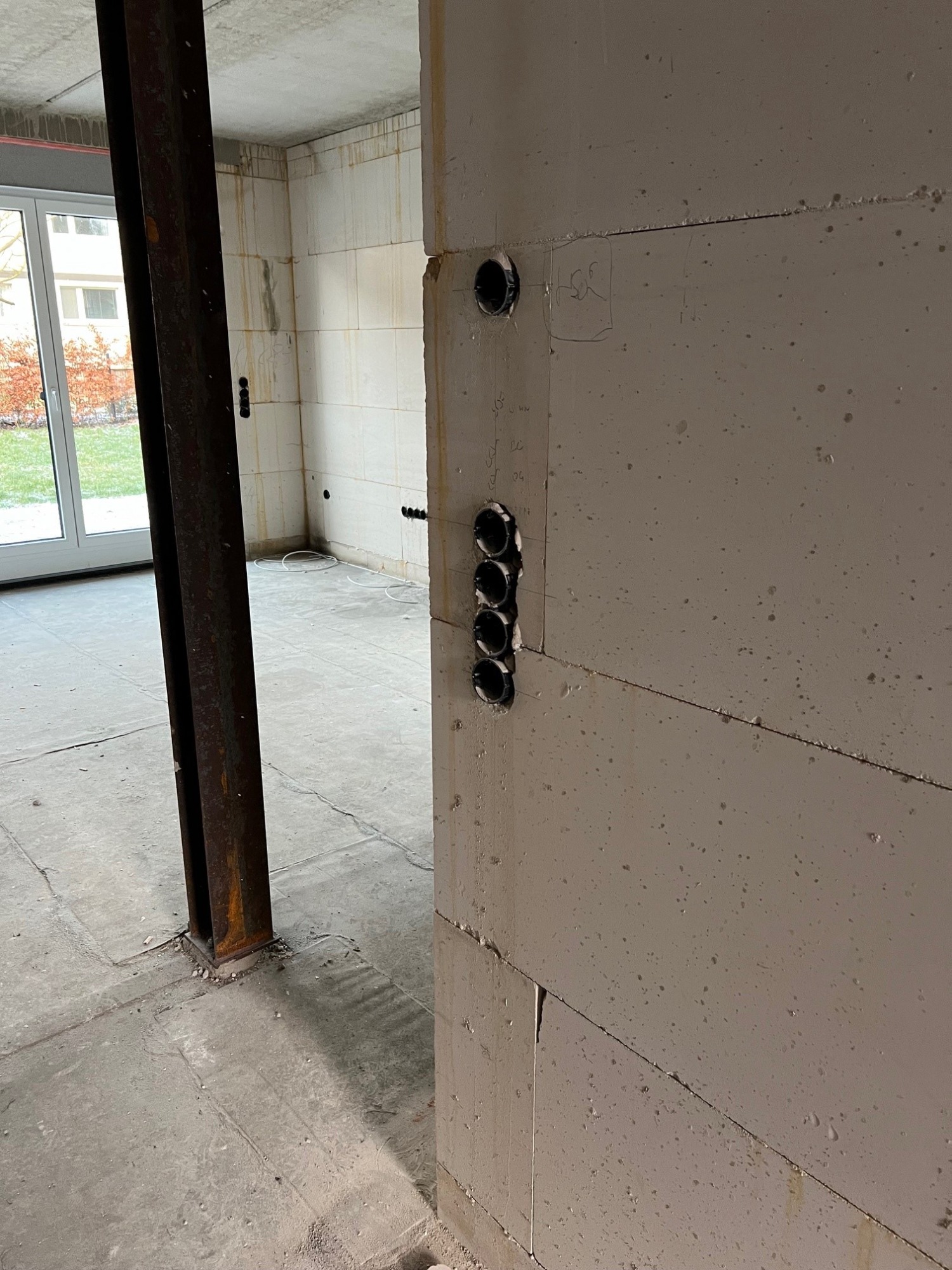

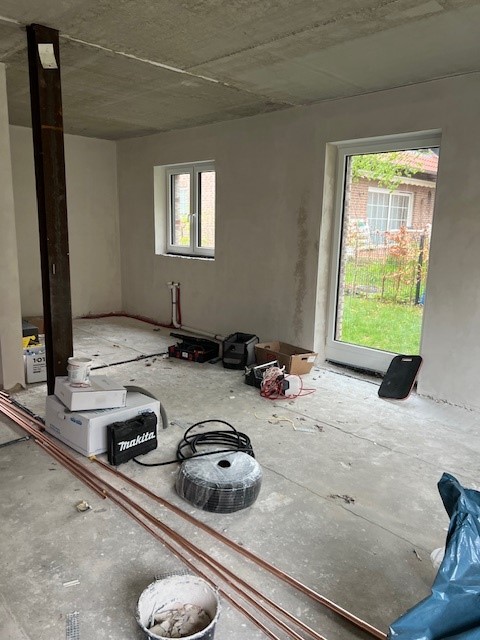

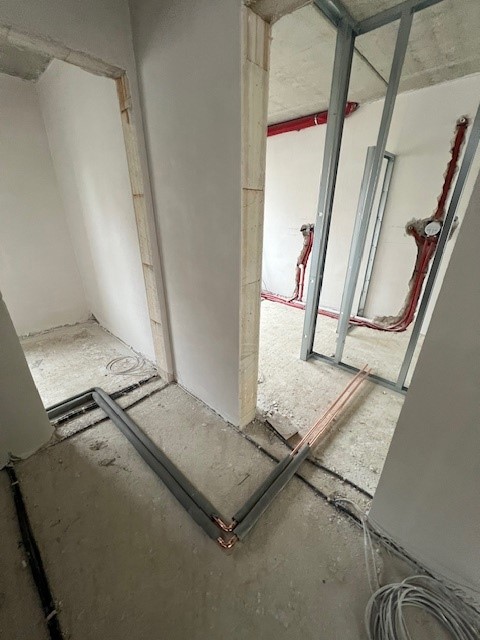

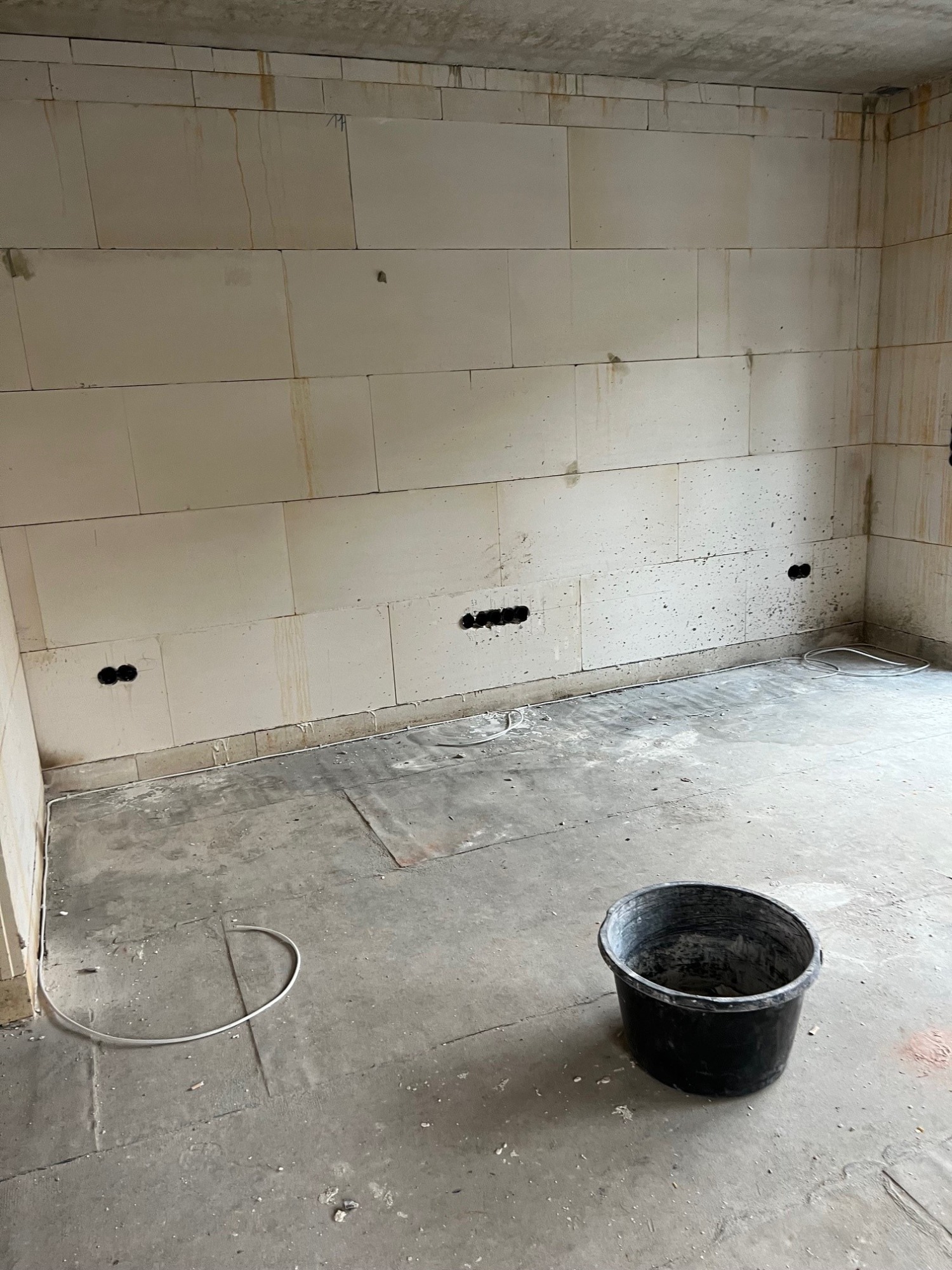

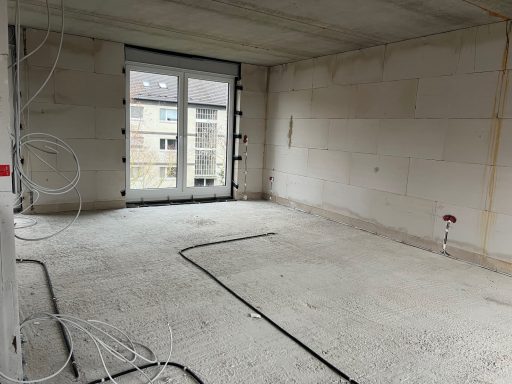

Im Januar bereits erfolgte nach vorheriger Planung die Rohinstallation der Elektrik in den Häusern 1 und 2. Zeitgleich wurden die Grundrisse nochmal leicht der vorherigen Planung abgeändert.

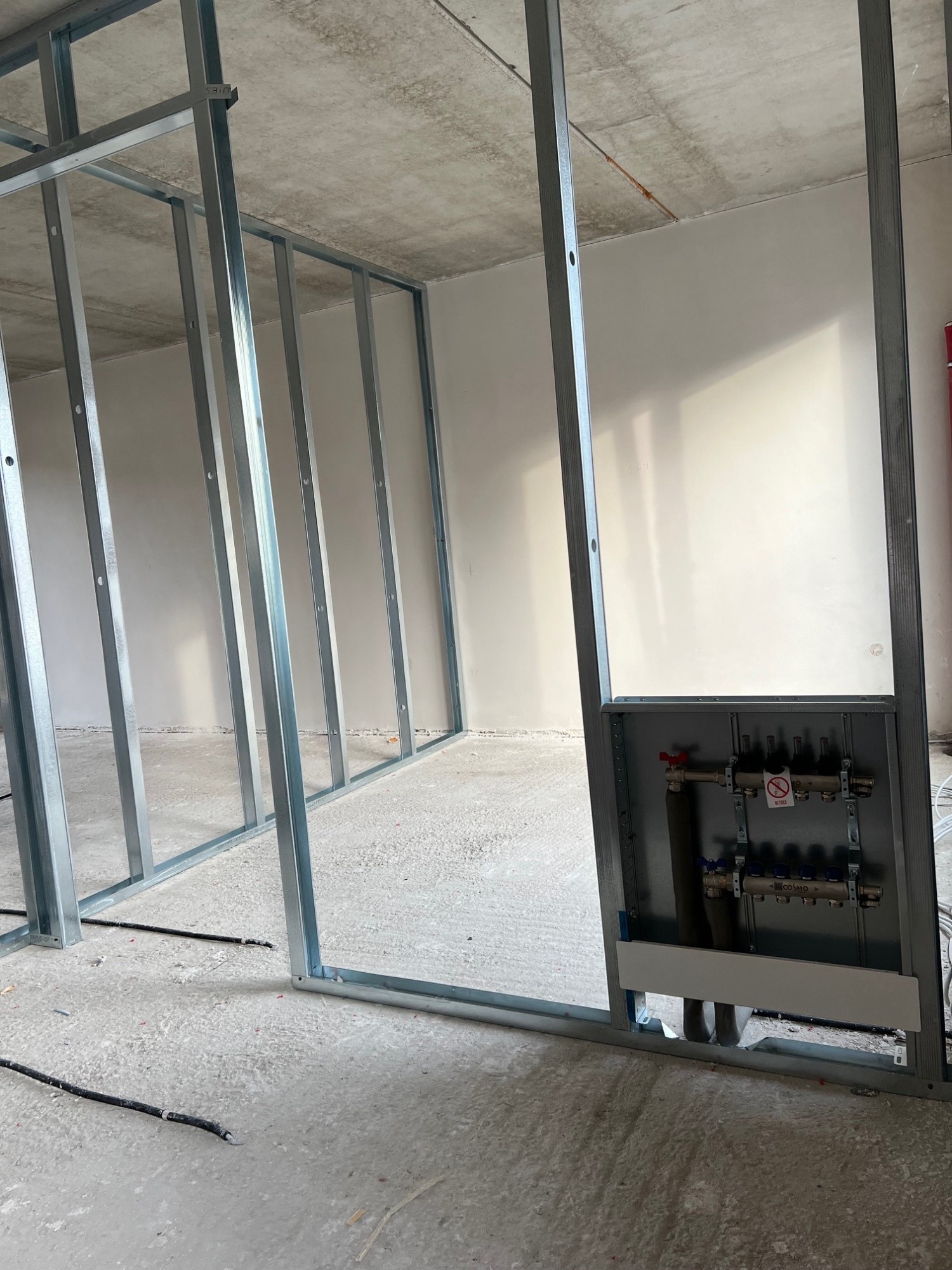

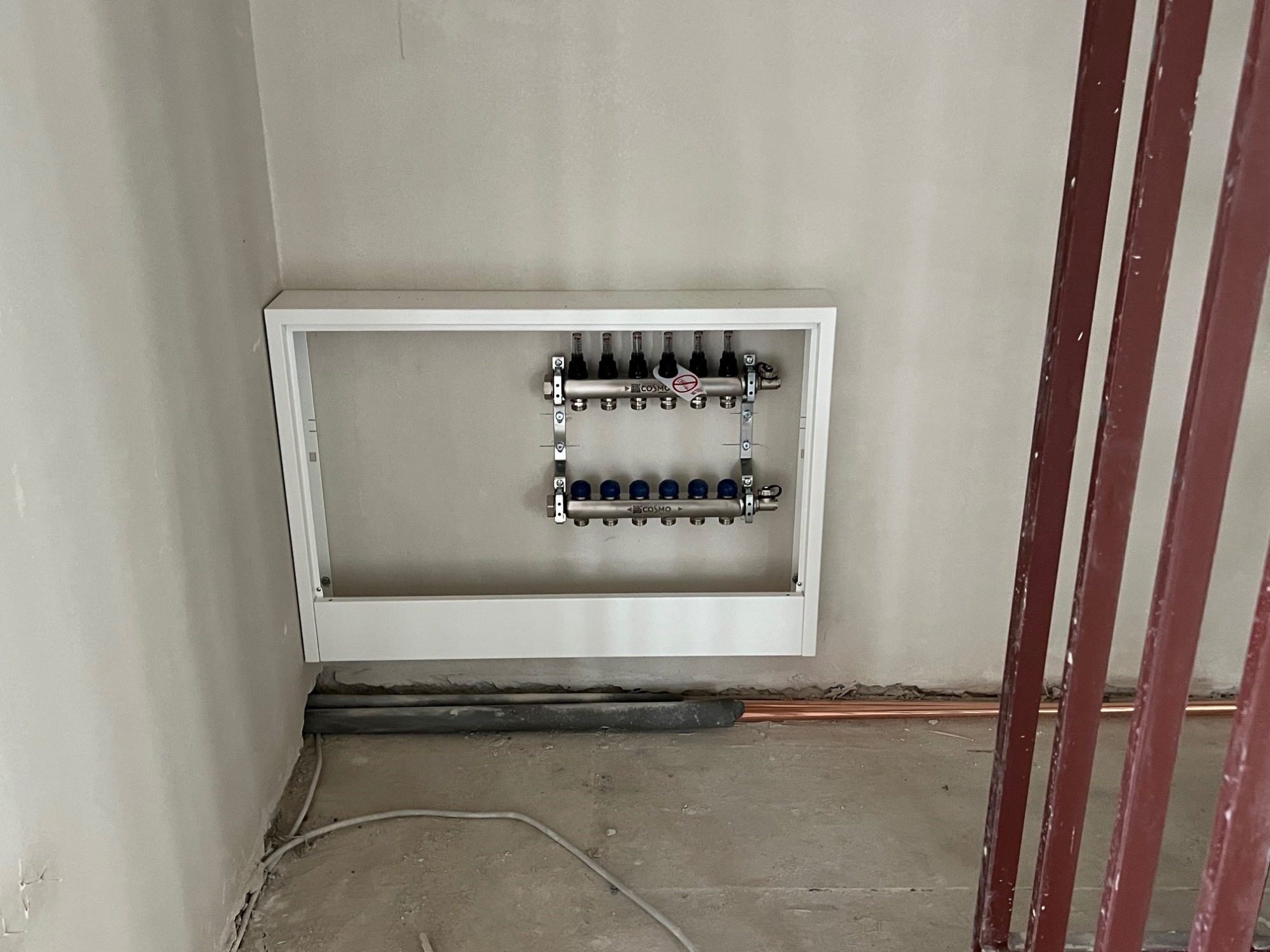

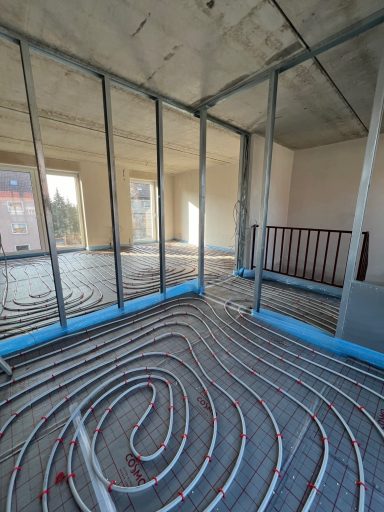

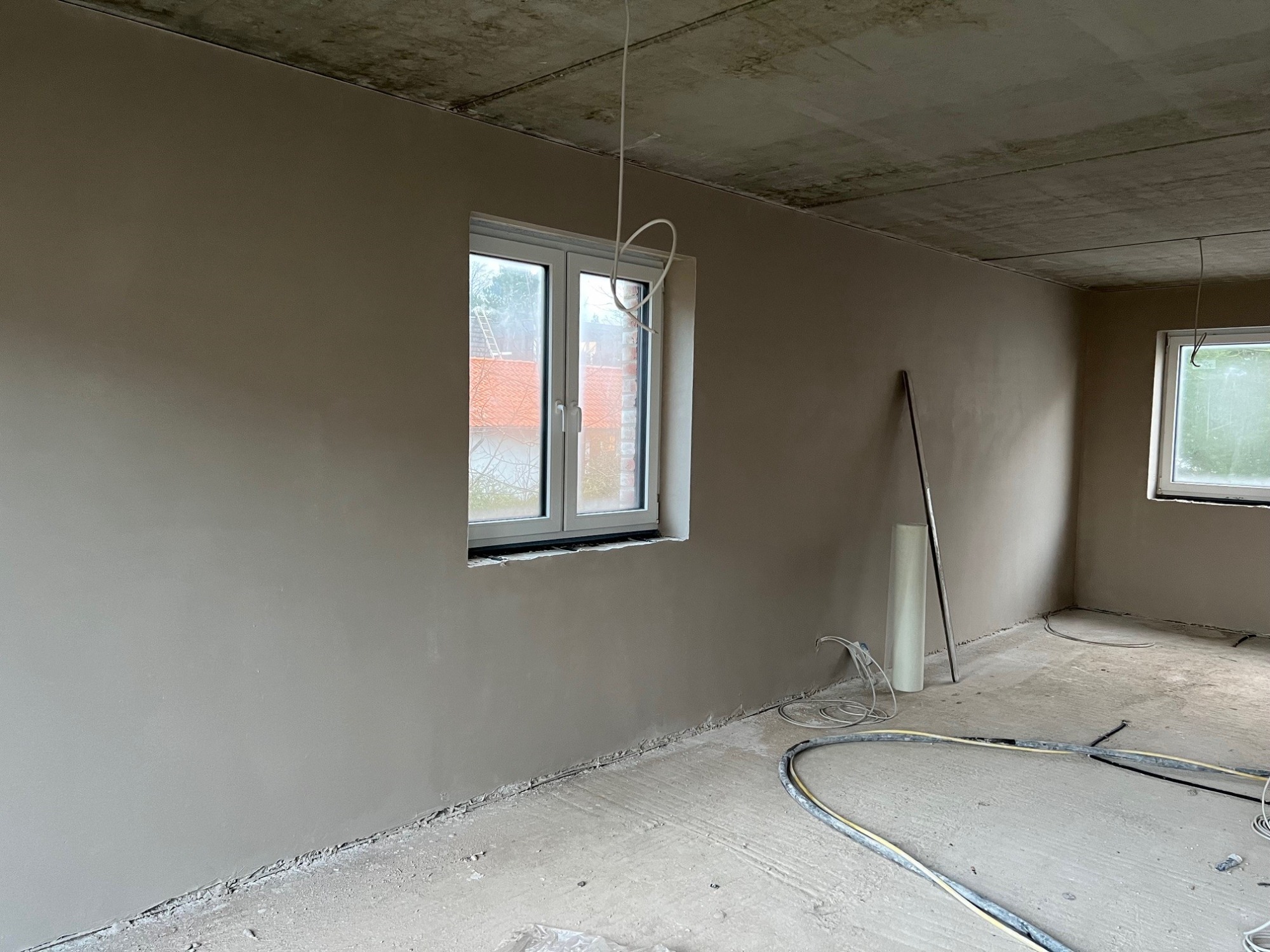

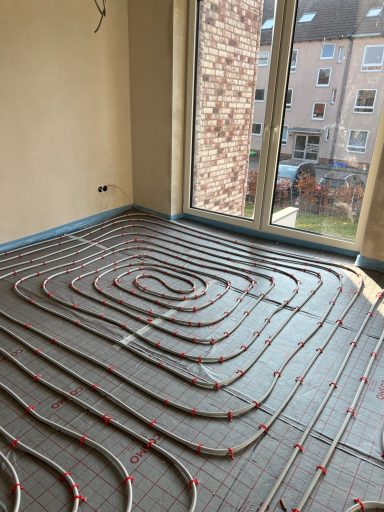

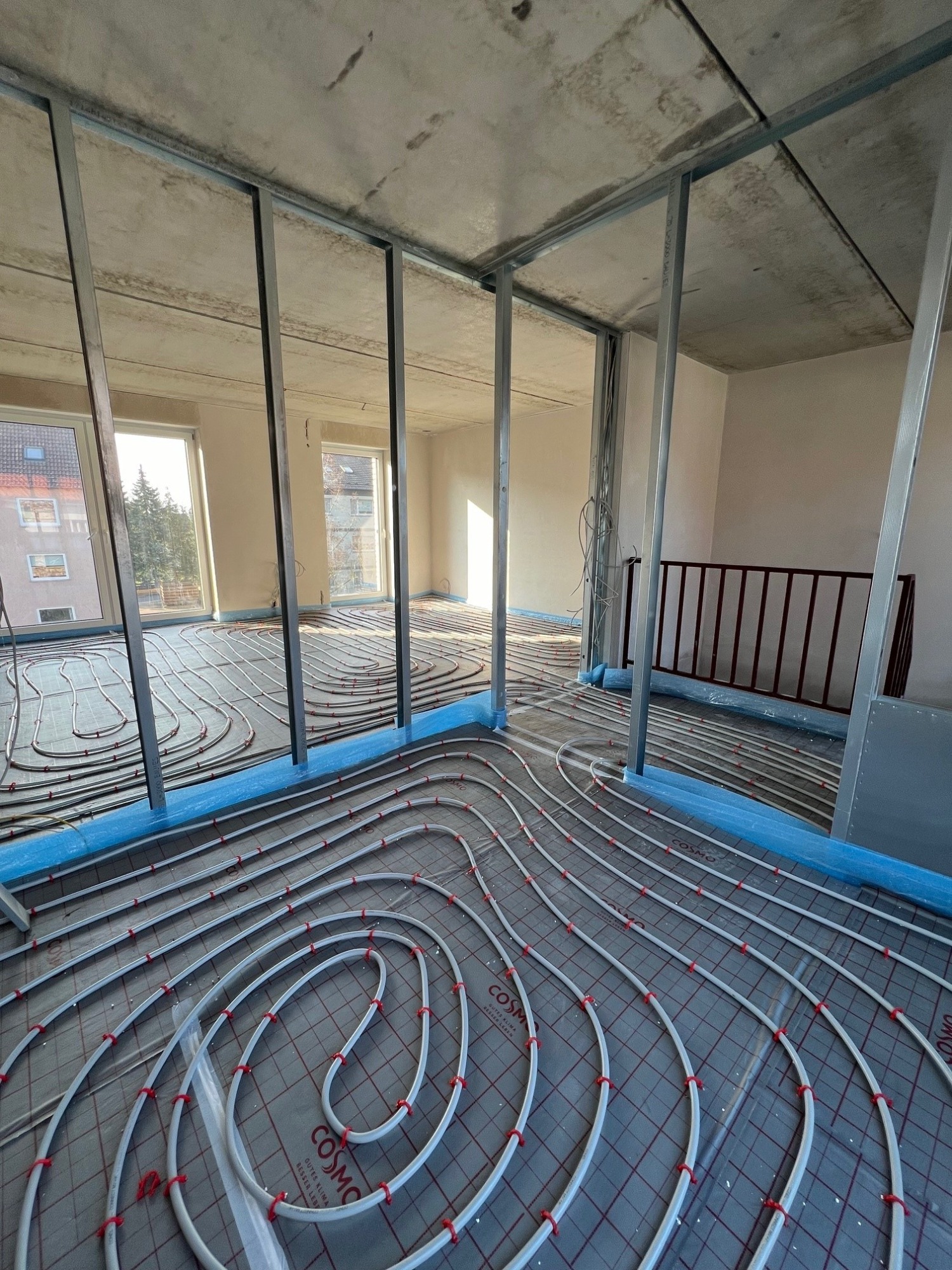

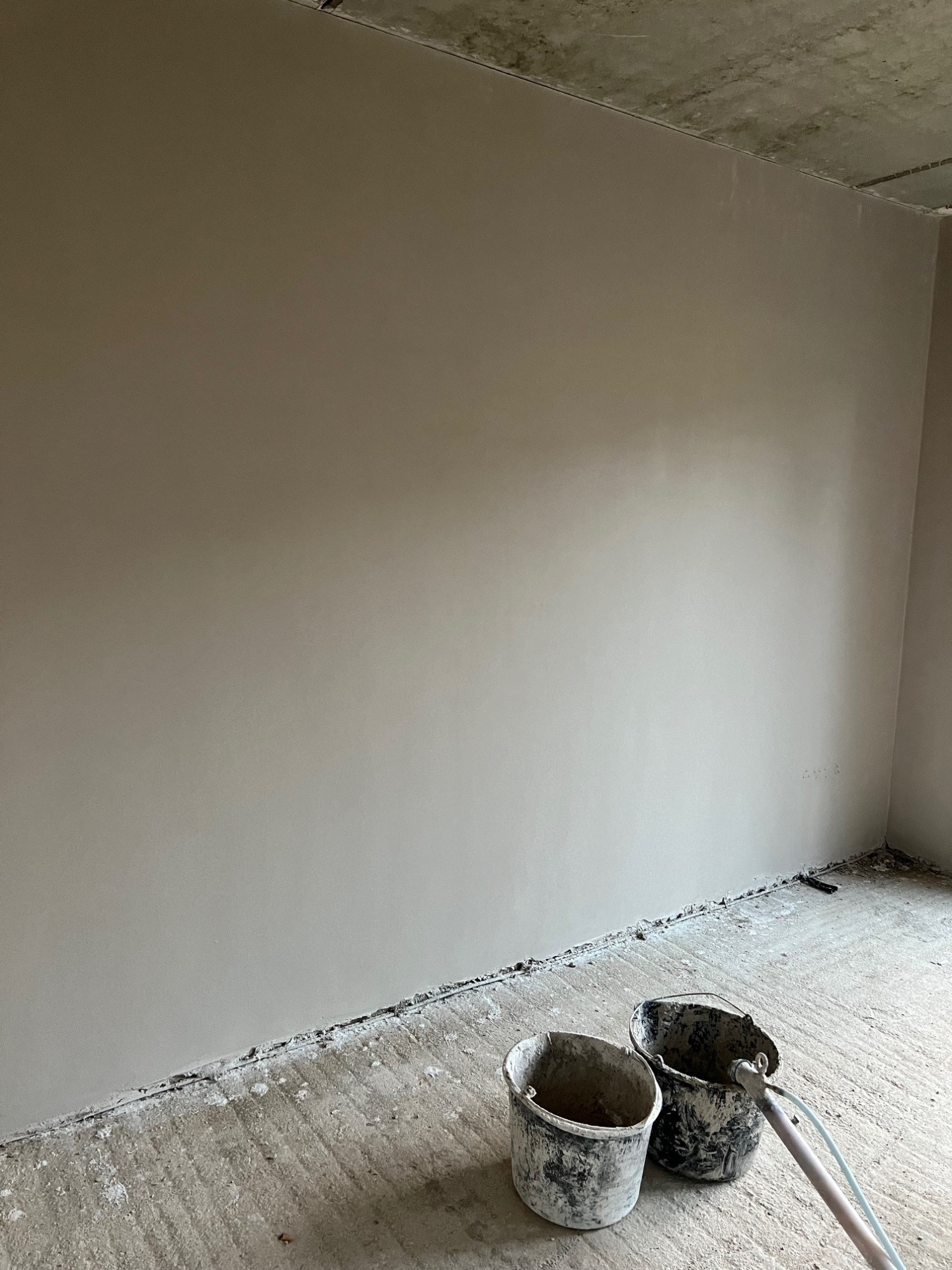

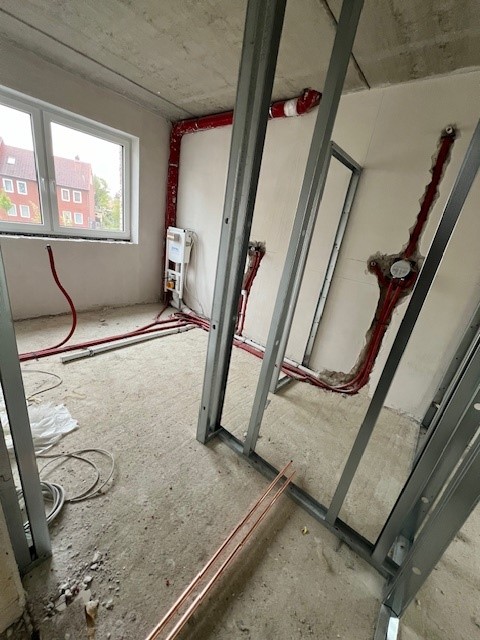

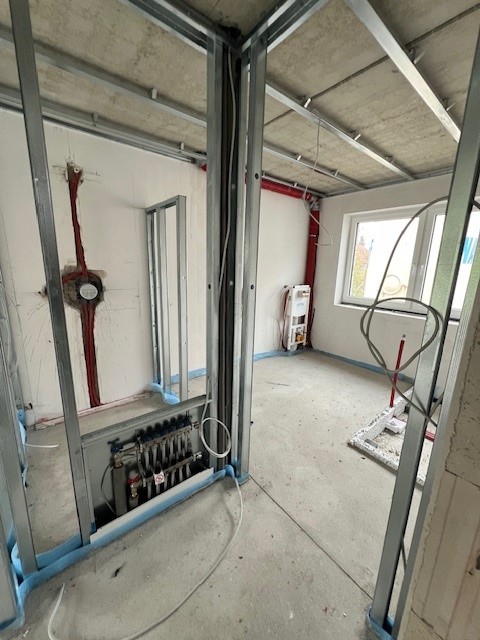

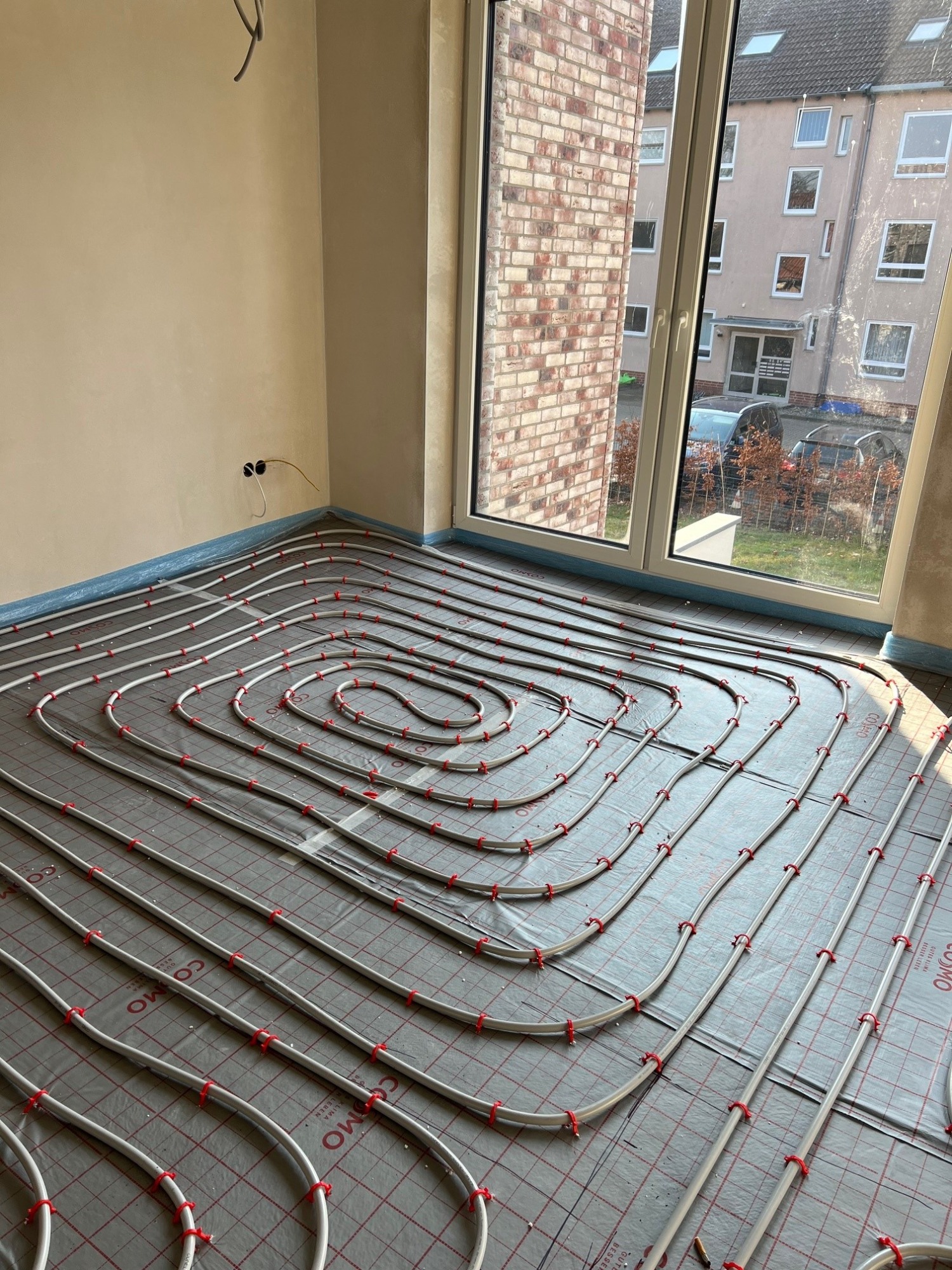

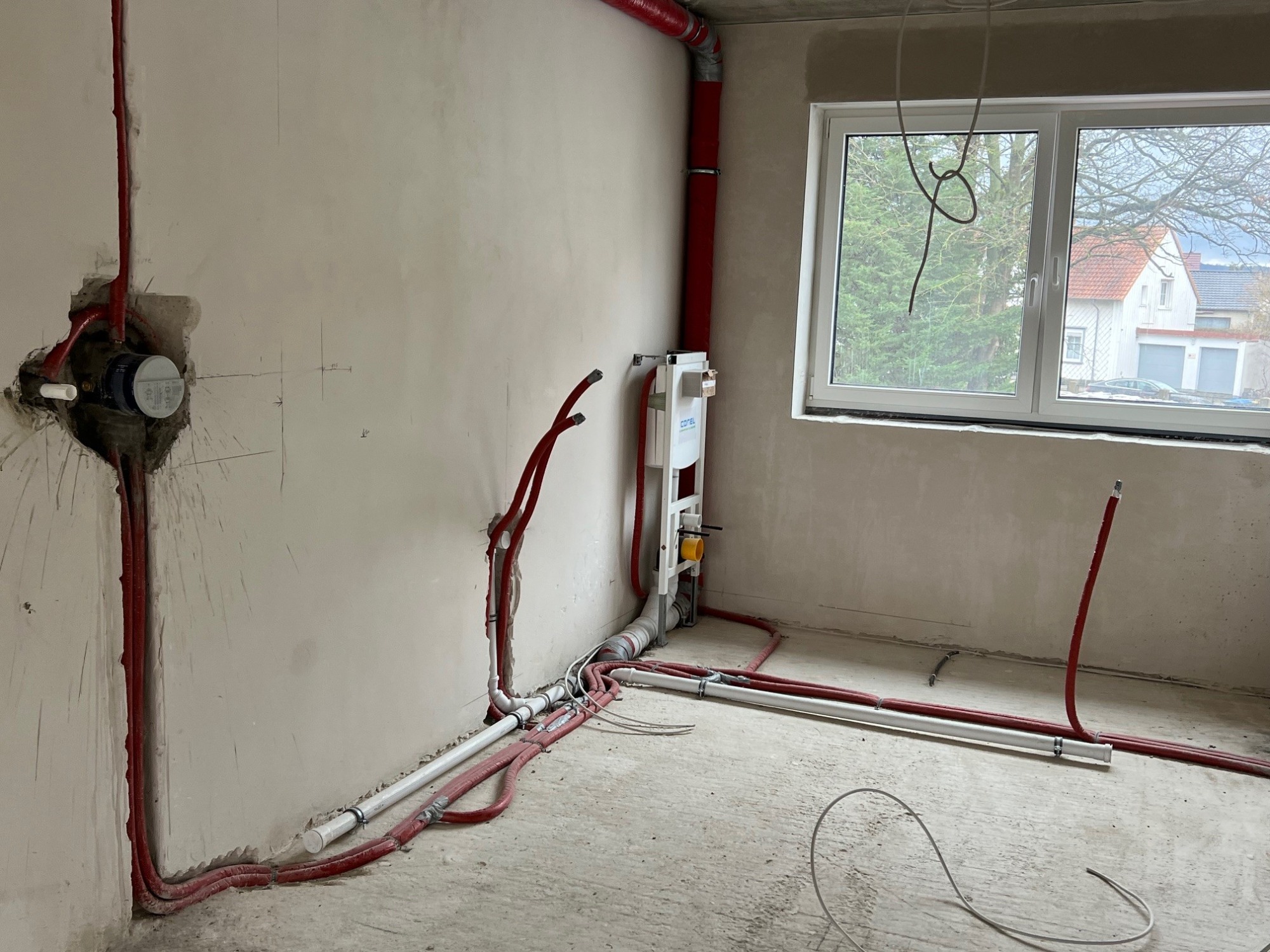

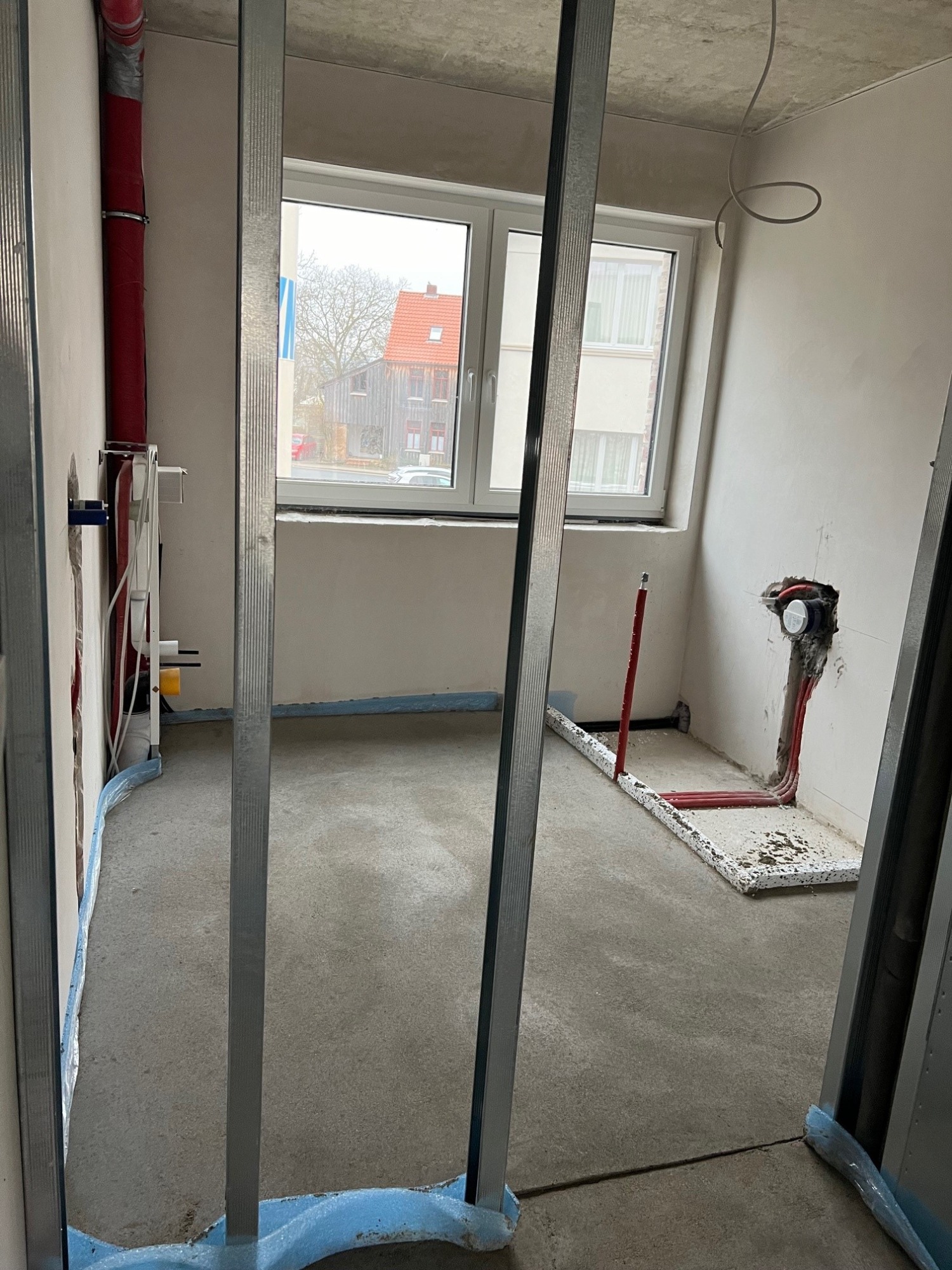

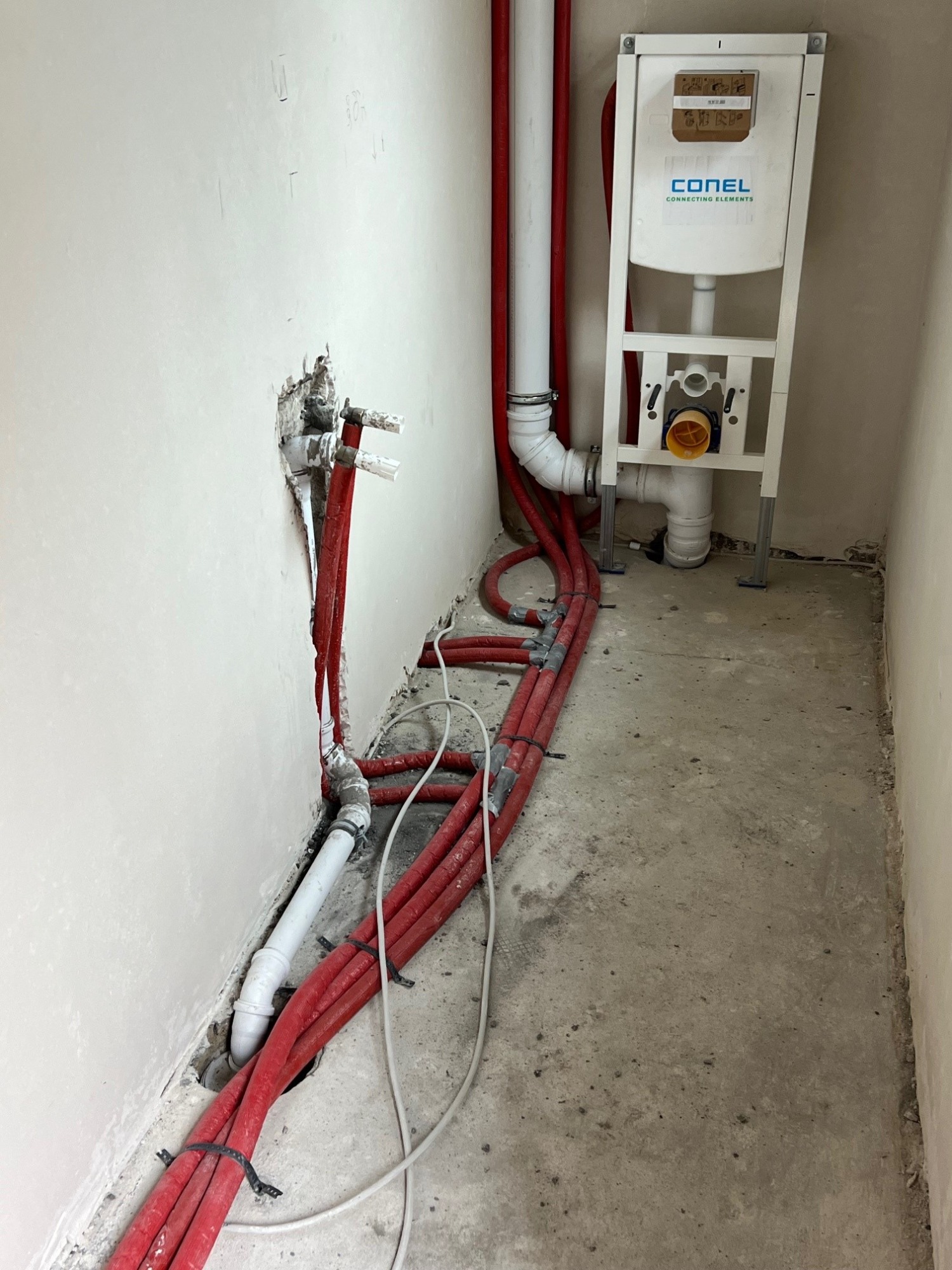

Anfang Februar haben die Putzer nach Fertigstellung der Elektroinstallation die Wände in den Häusern 1 und 2 umgehend die Wände verputzt, so dass die Sanitärinstallation in den beiden Häusern voranschreiten kann. In der zweiten Februarwoche erfolgte die Verlegung der Zu- und Abwasserleitungen, sowie der Heizleitungen in Verbindung mit den Heizkreisverteilern für die Fußbodenheizung auf allen Ebenen. Darüber hinaus wurde die Aufstellung der Wärmepumpen geplant. Die Elektroinstallation wird derzeit in Haus 3 und 4 vorbereitet und ausgeführt. In der zweiten Märzwoche soll die Estrichverlegung in Haus 1 + 2 beginnen.

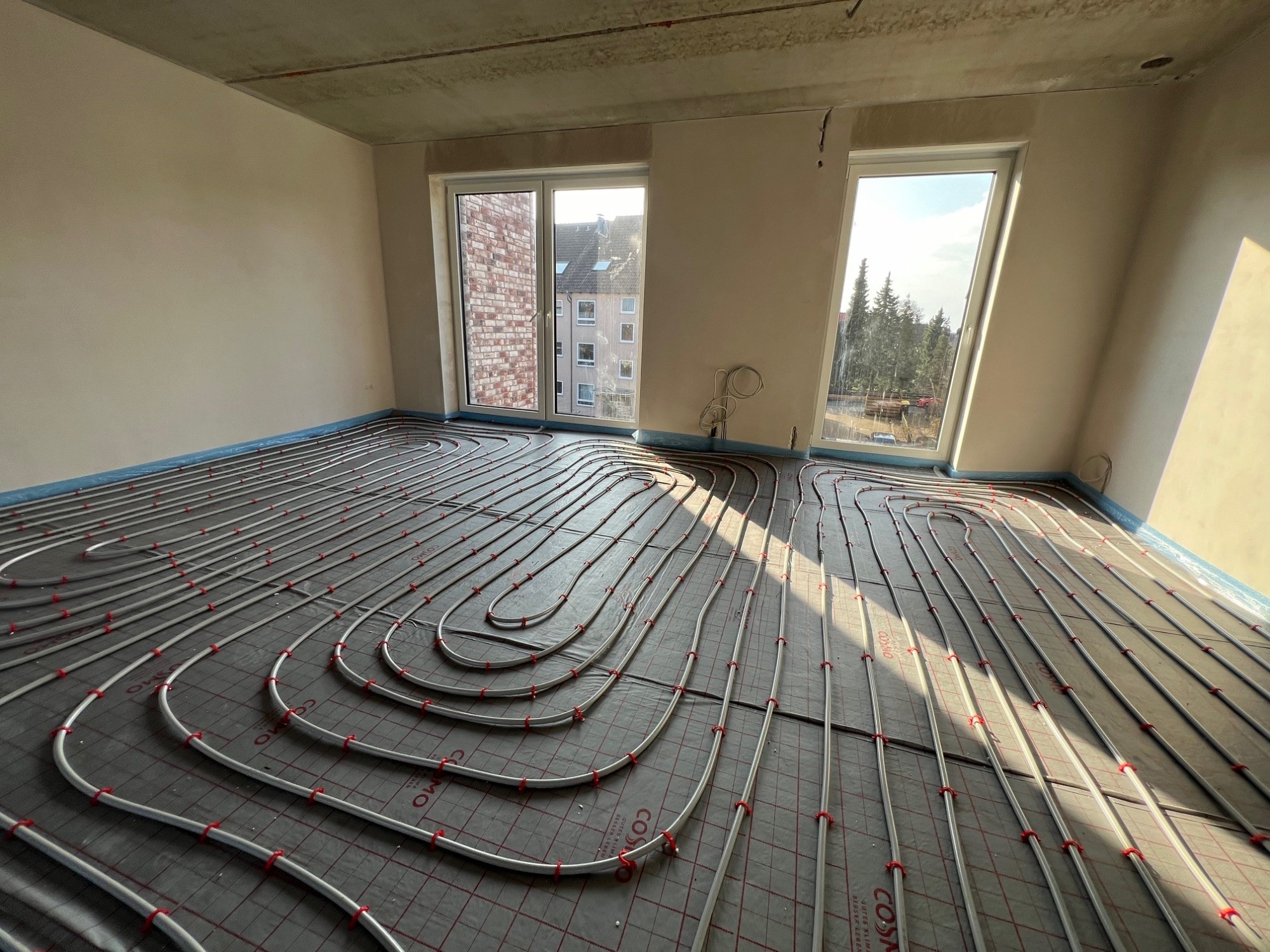

In Haus 1 und 2 ist nun der Estrich gegossen, nach dem die Fußbodenheizung und Dämmung dort verlegt wurden ist. Die Vorbereitungen für das Aufstellen der Wärmepumpe sind abgeschlossen, so dass die Trocknung des Estrichs beginnen kann.
Derweil schreiten in Haus 5 die Elektroarbeiten voran, so dass hier am Ende der Woche die Wänder verputzt werden können.

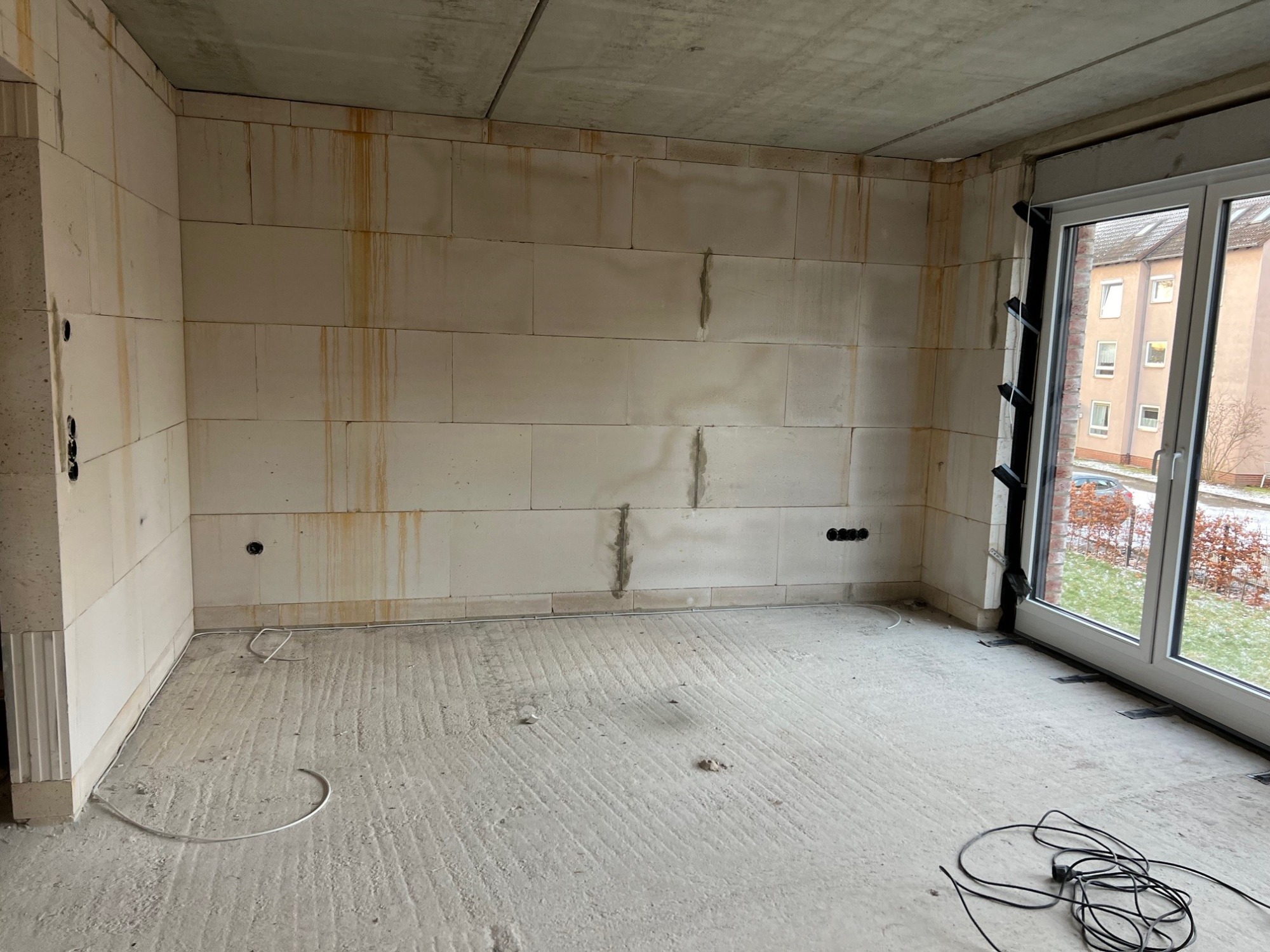

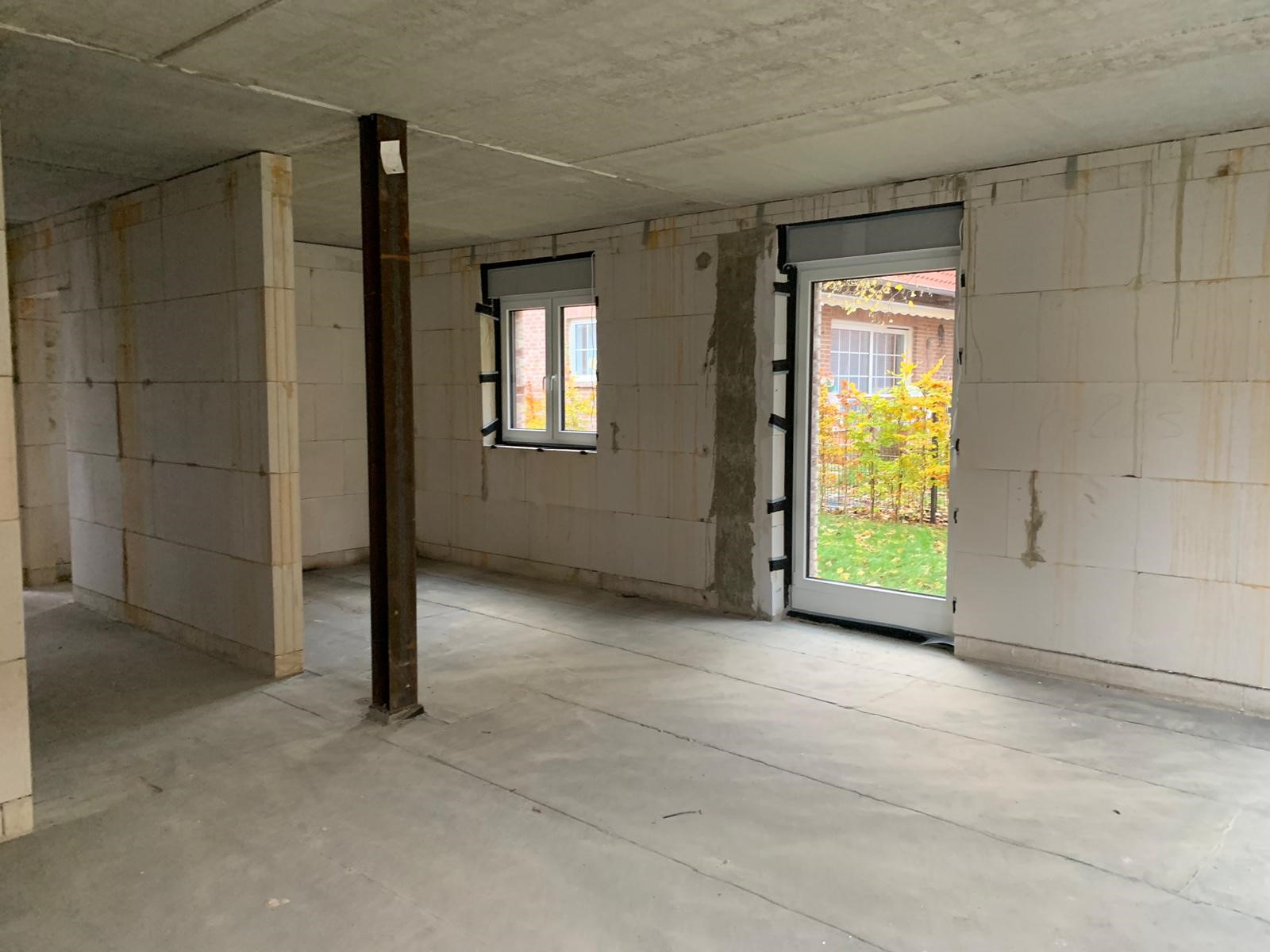

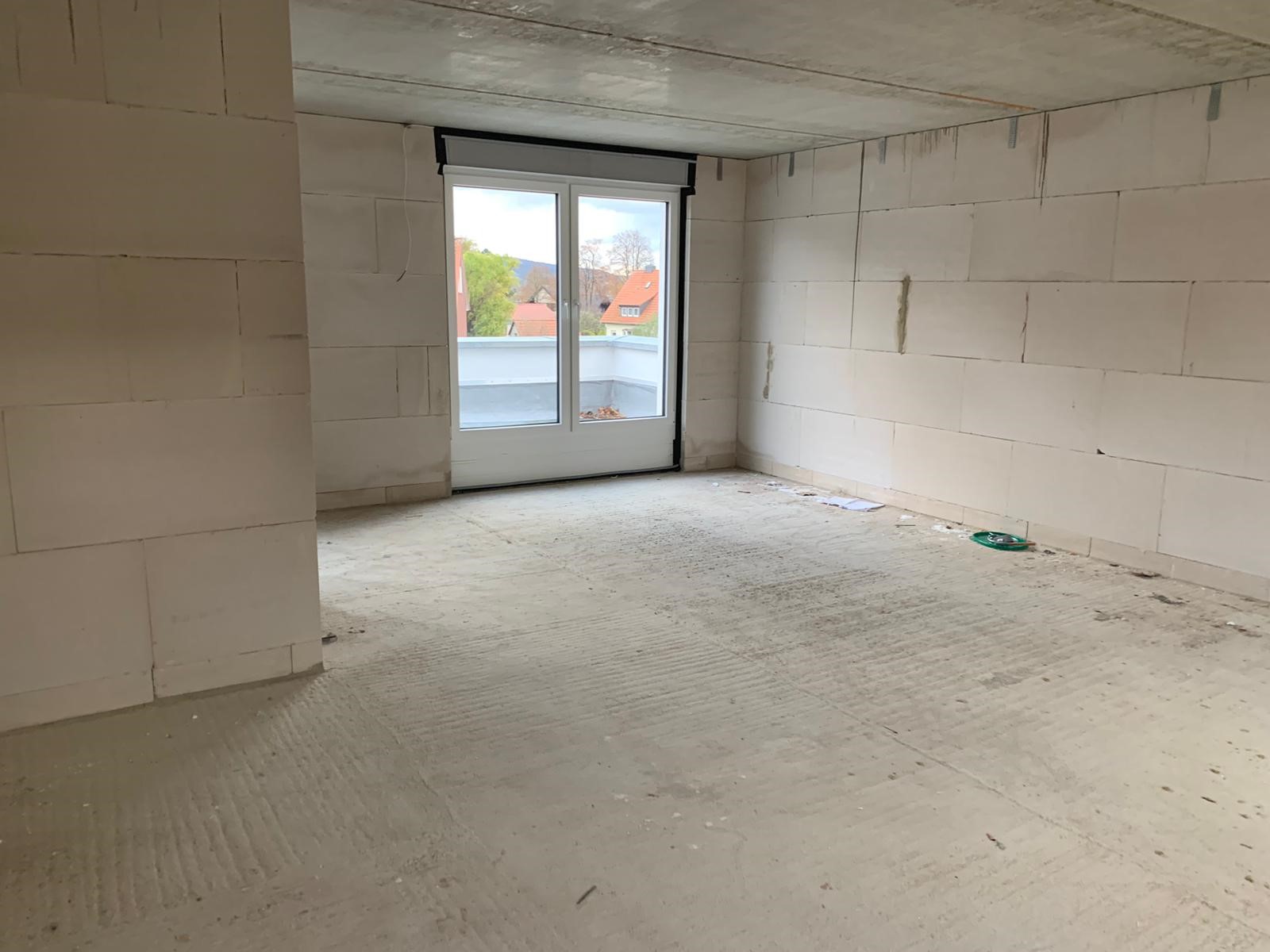

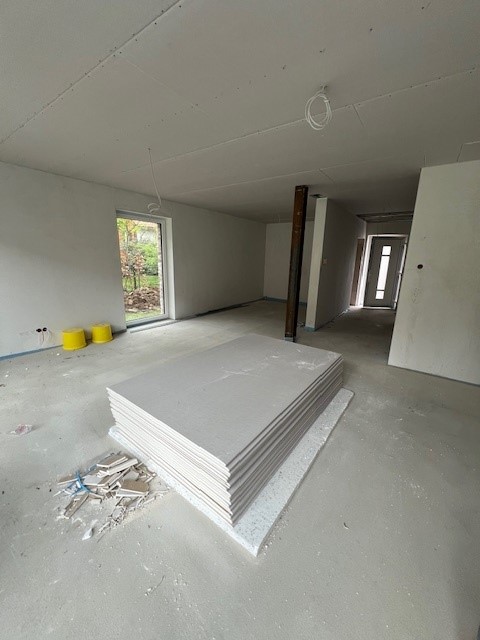

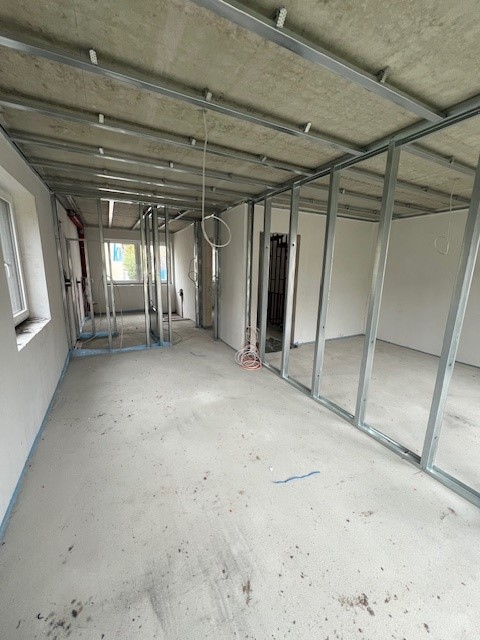

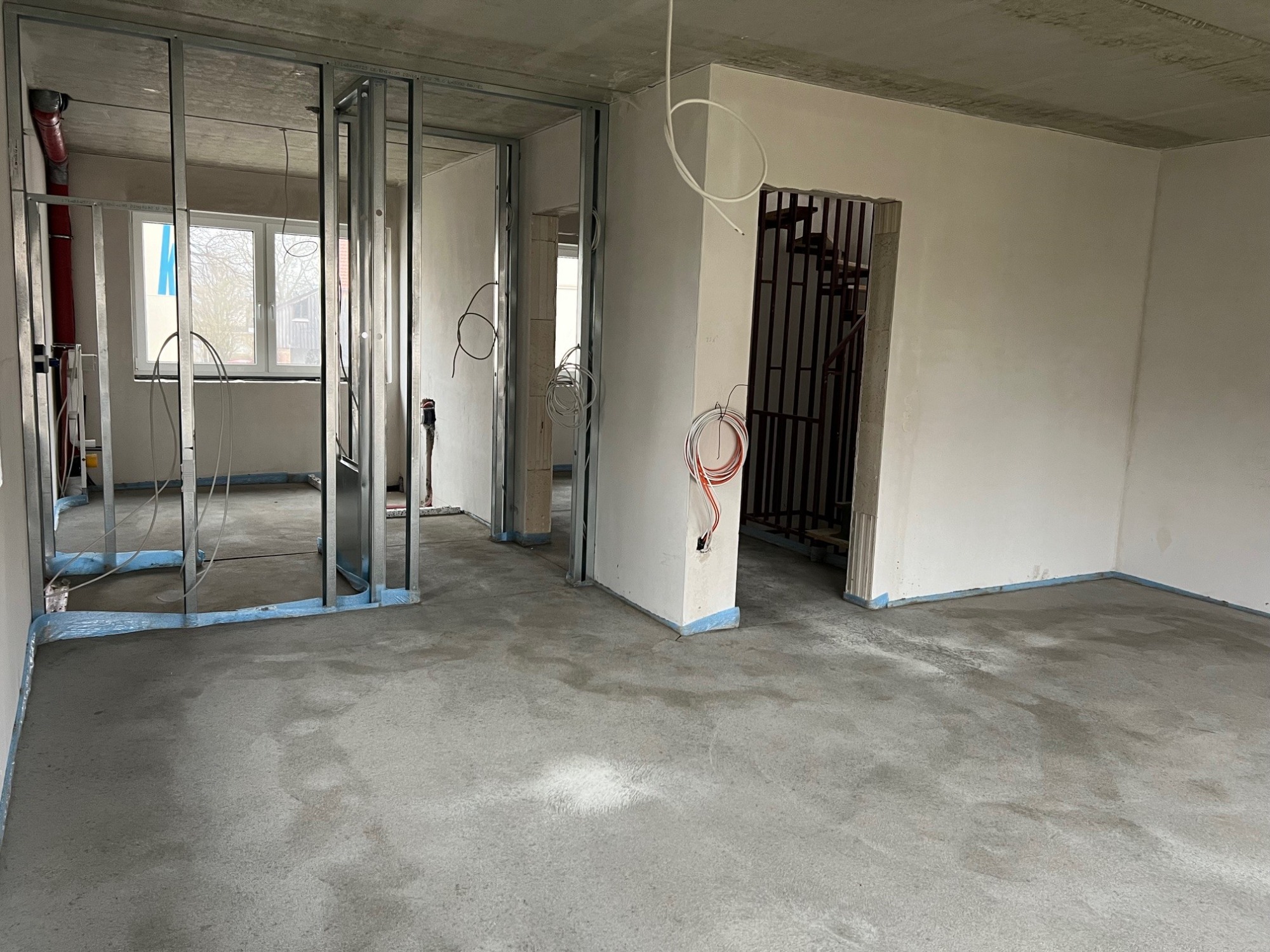

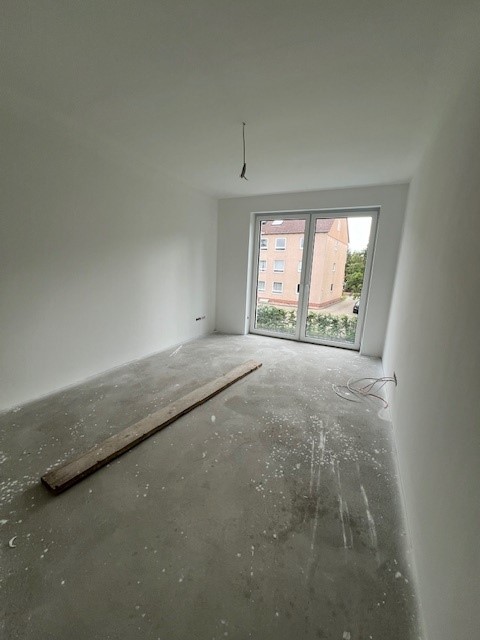

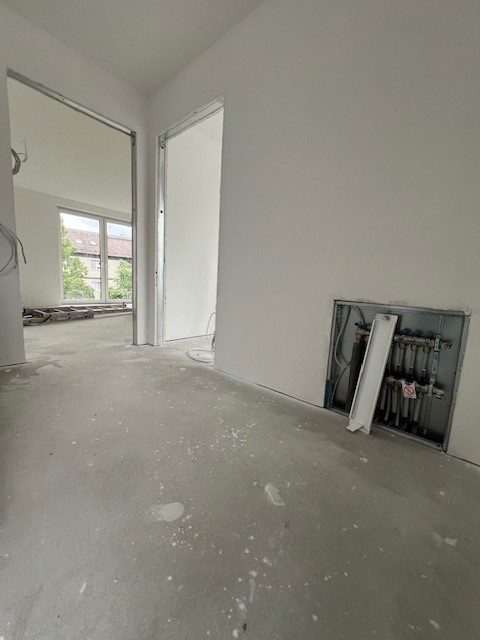

Abschluss der Trockungsphase des Estrichs in Haus 1 und 2. Der Trockenbau wird in den Häusern 1 und 2 derweil vorbereitet. In den weiteren Häusern sind die Putzarbeiten beendet wurden. In Haus 5 wurde zudem der Estrich eingebracht. In den Häusern 3 und 4 werden derzeit die Elektroarbeiten beendet, sodass hier auch verputzt werden kann und der Estrich gegossen werden kann.

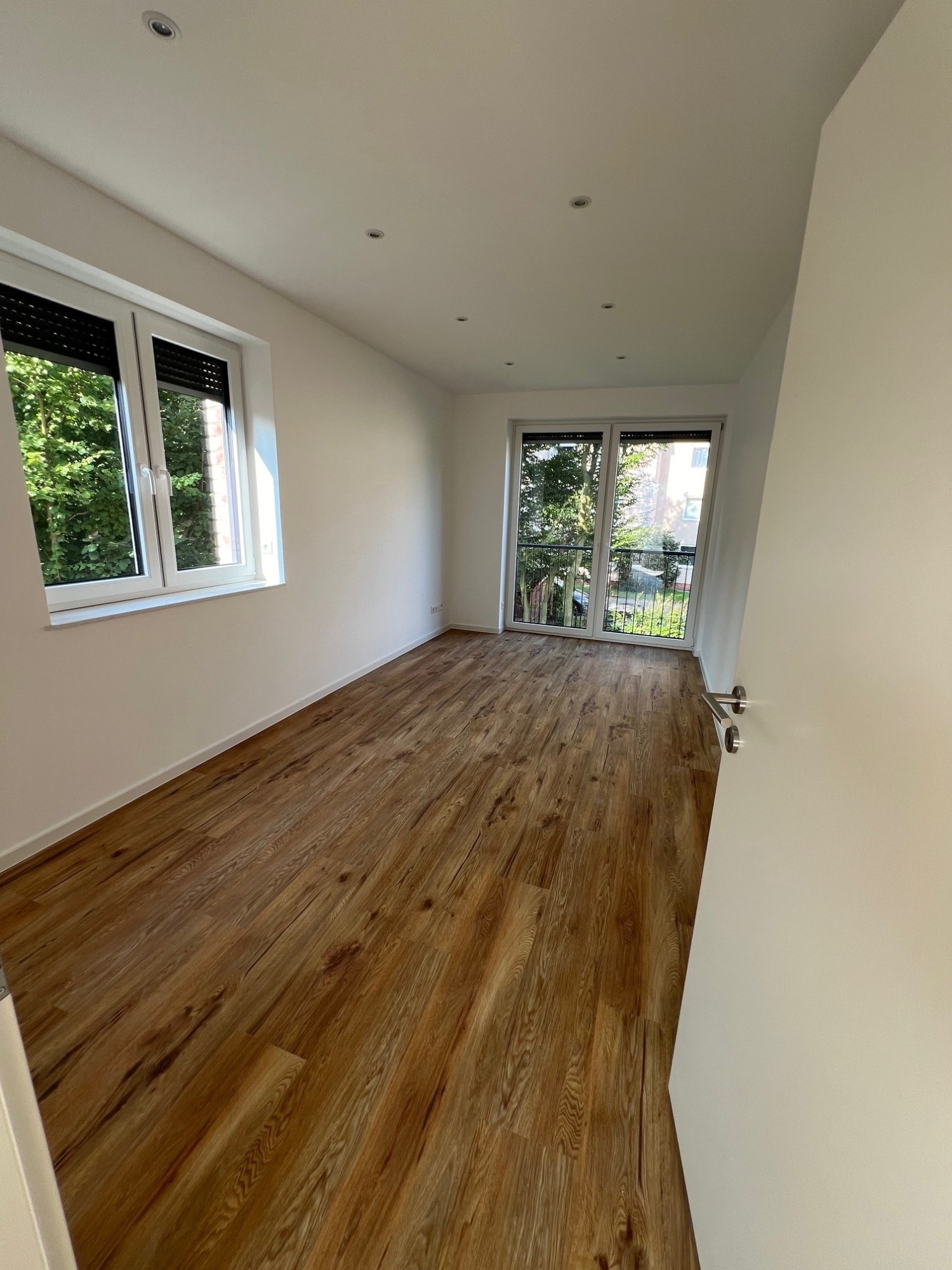

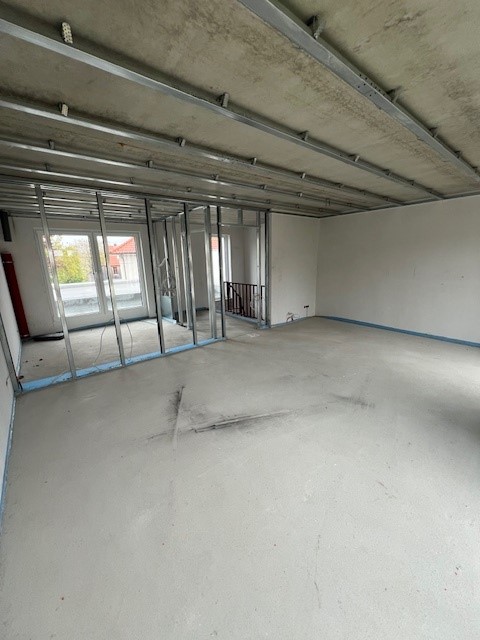

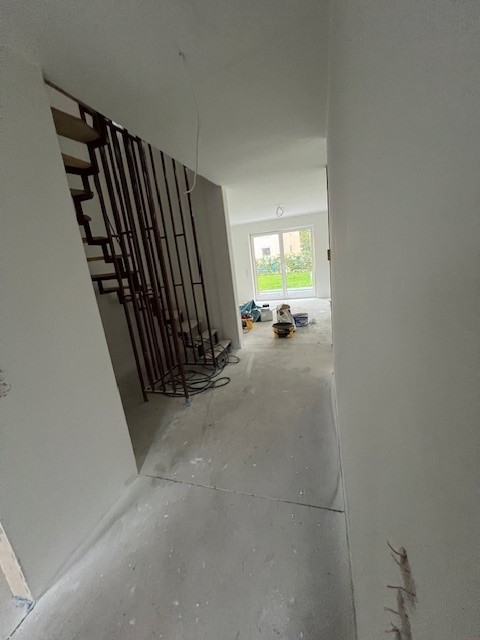

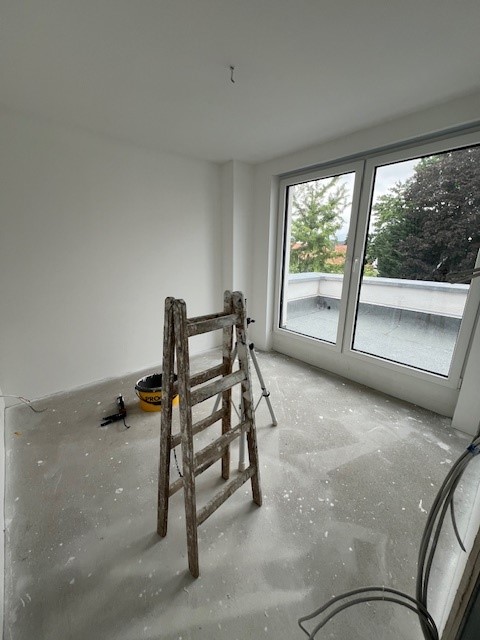

Die Häuser 1 und 2 gehen mittlerweile in Richtung Fertigstellung. In Haus 1 wurde der Trockenbau abgeschlossen und die Wände wurden auf Q4 geschliffen, sowie weiß gestrichen. Anfang Juni gehen die Bodenbelagsarbeiten los, so dass Mitte Juni die Küchen für die Häuser 1 und 2 eingeabaut werden können.

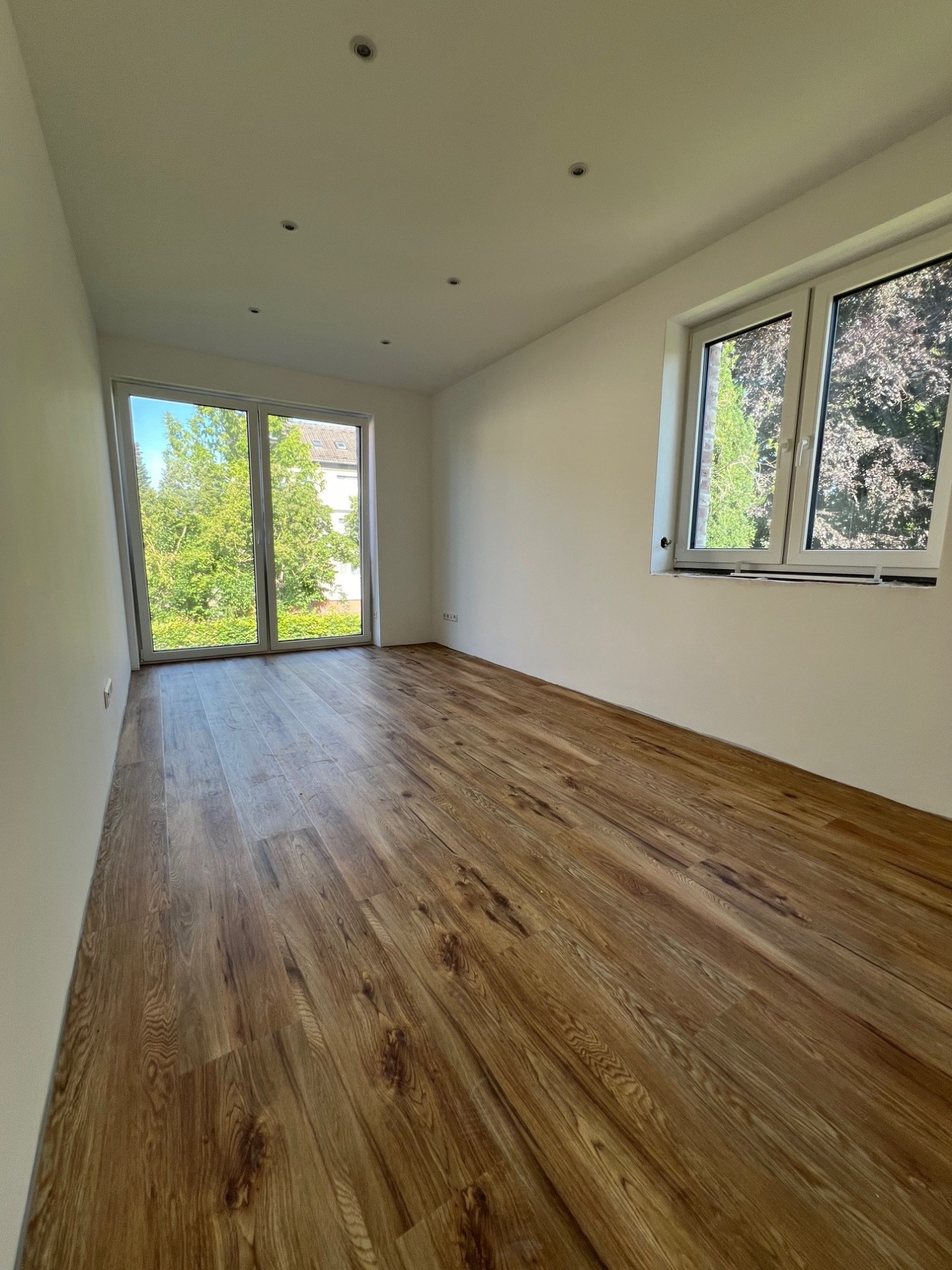

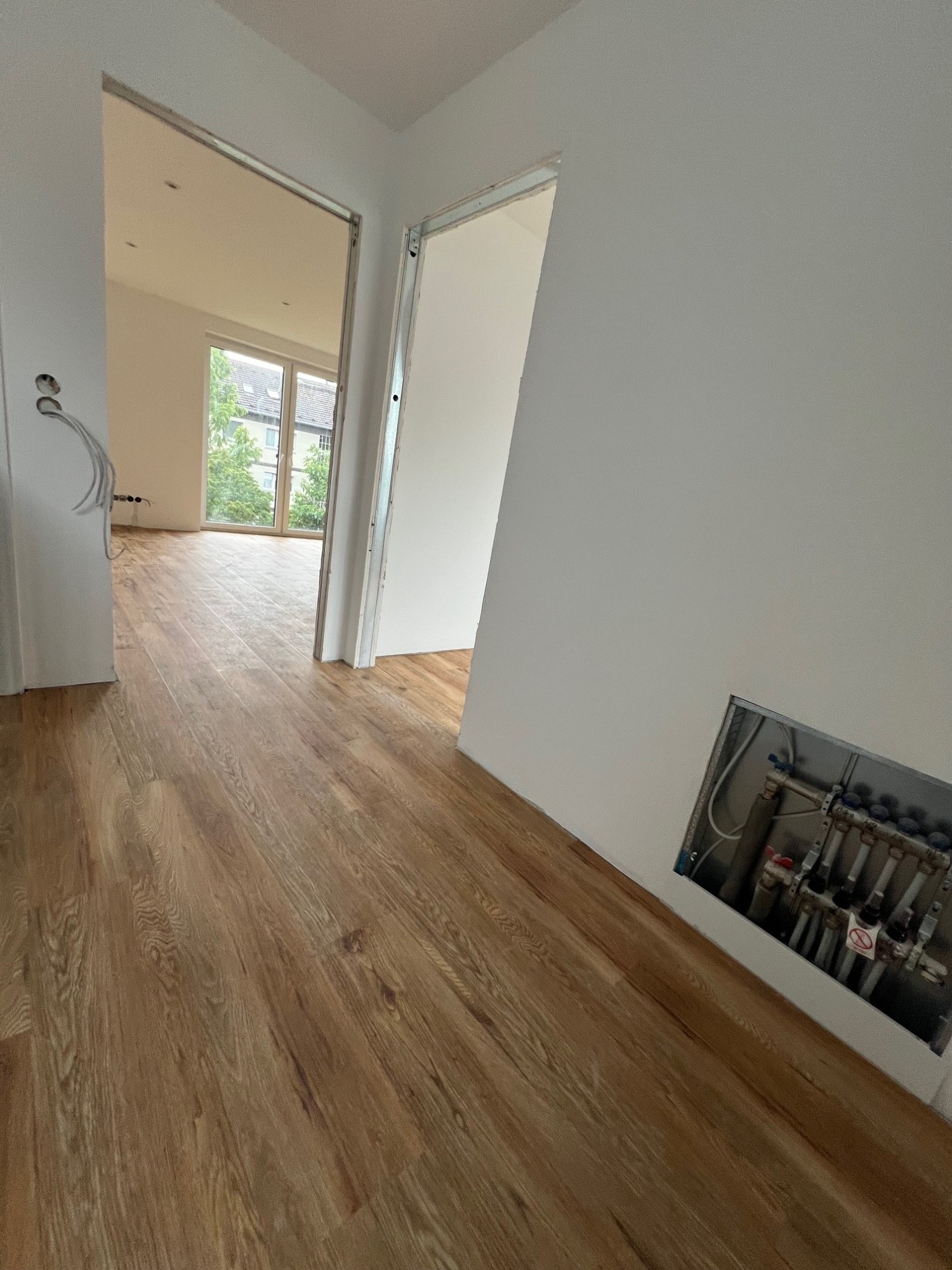

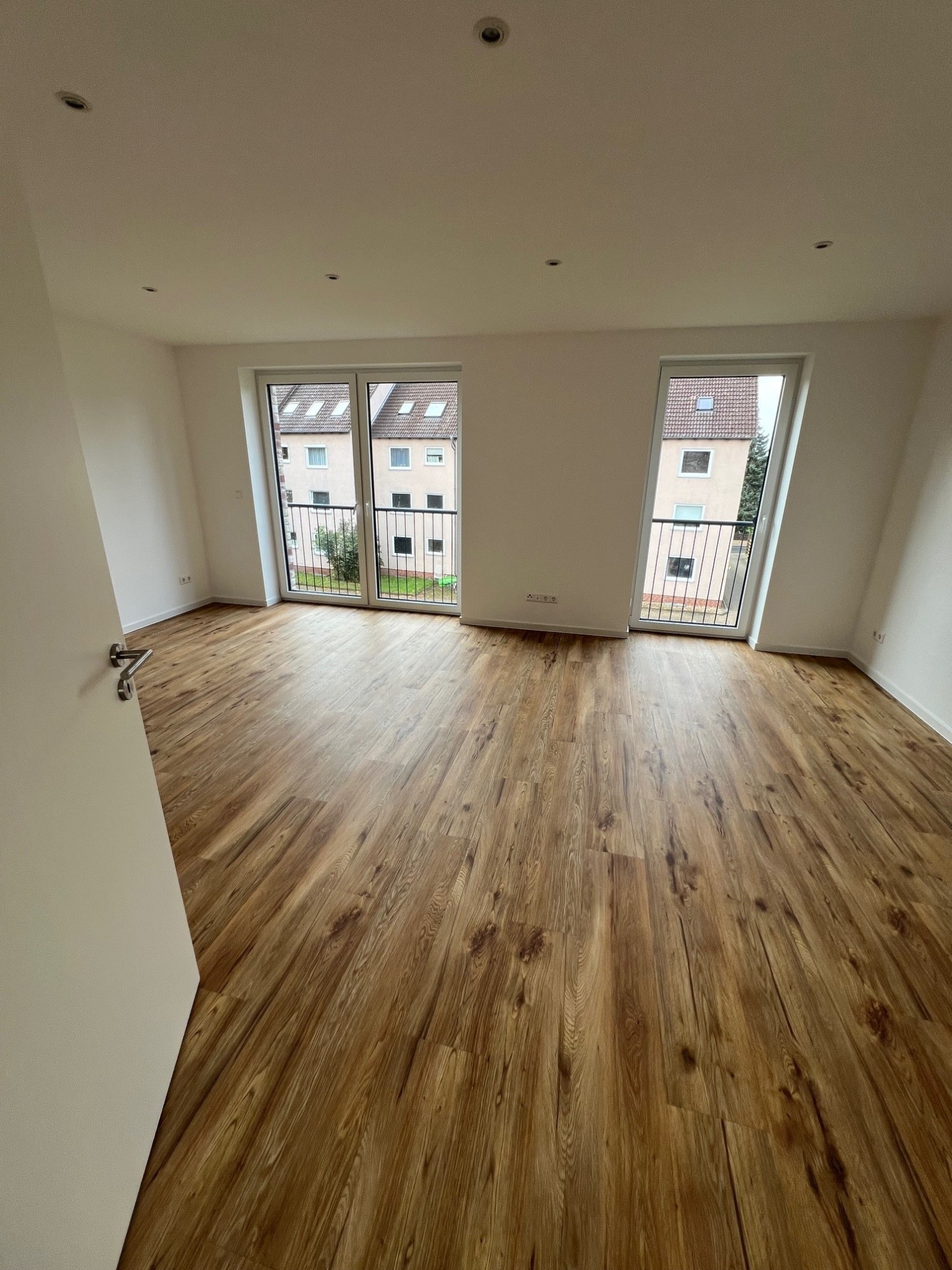

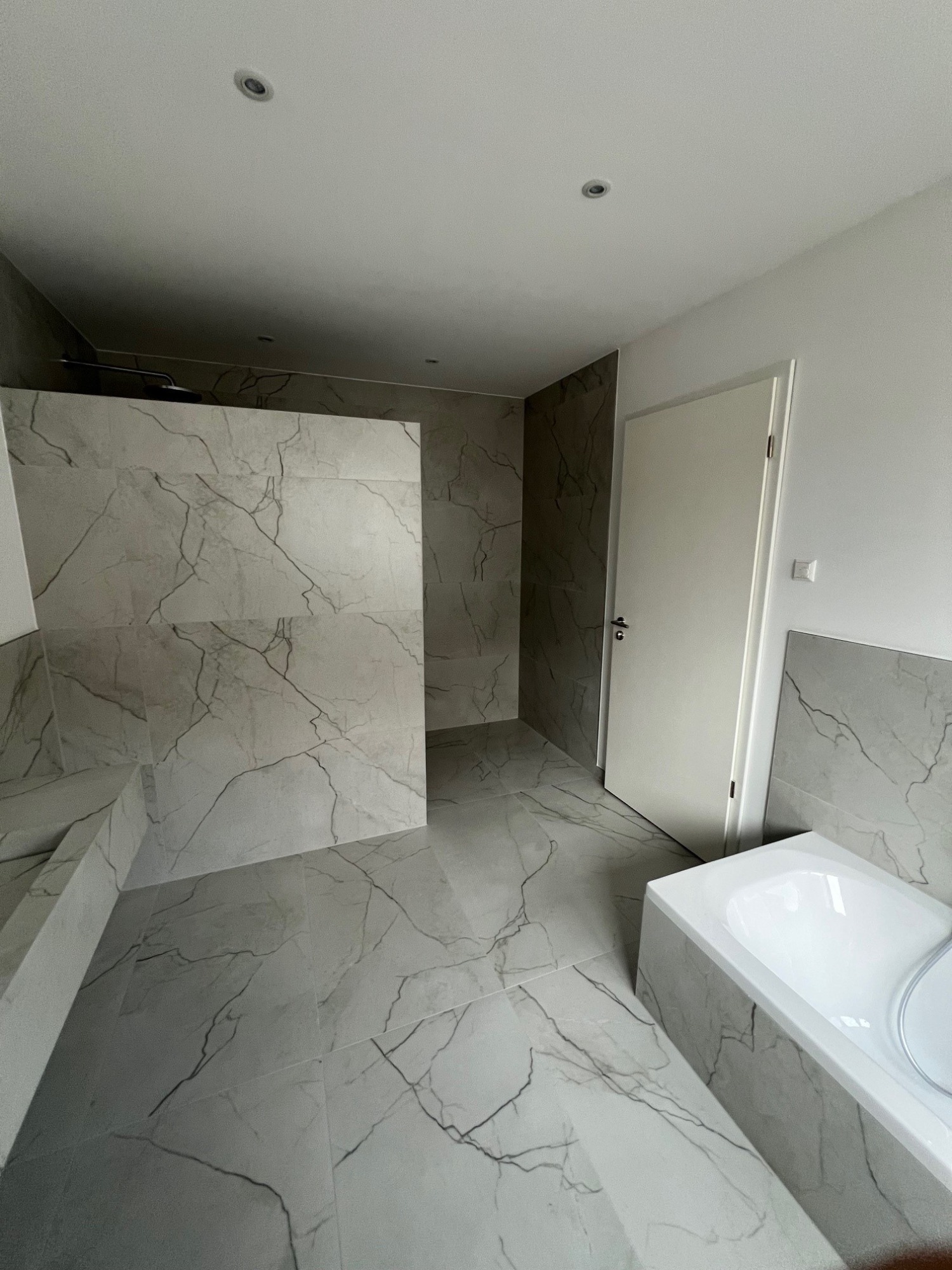

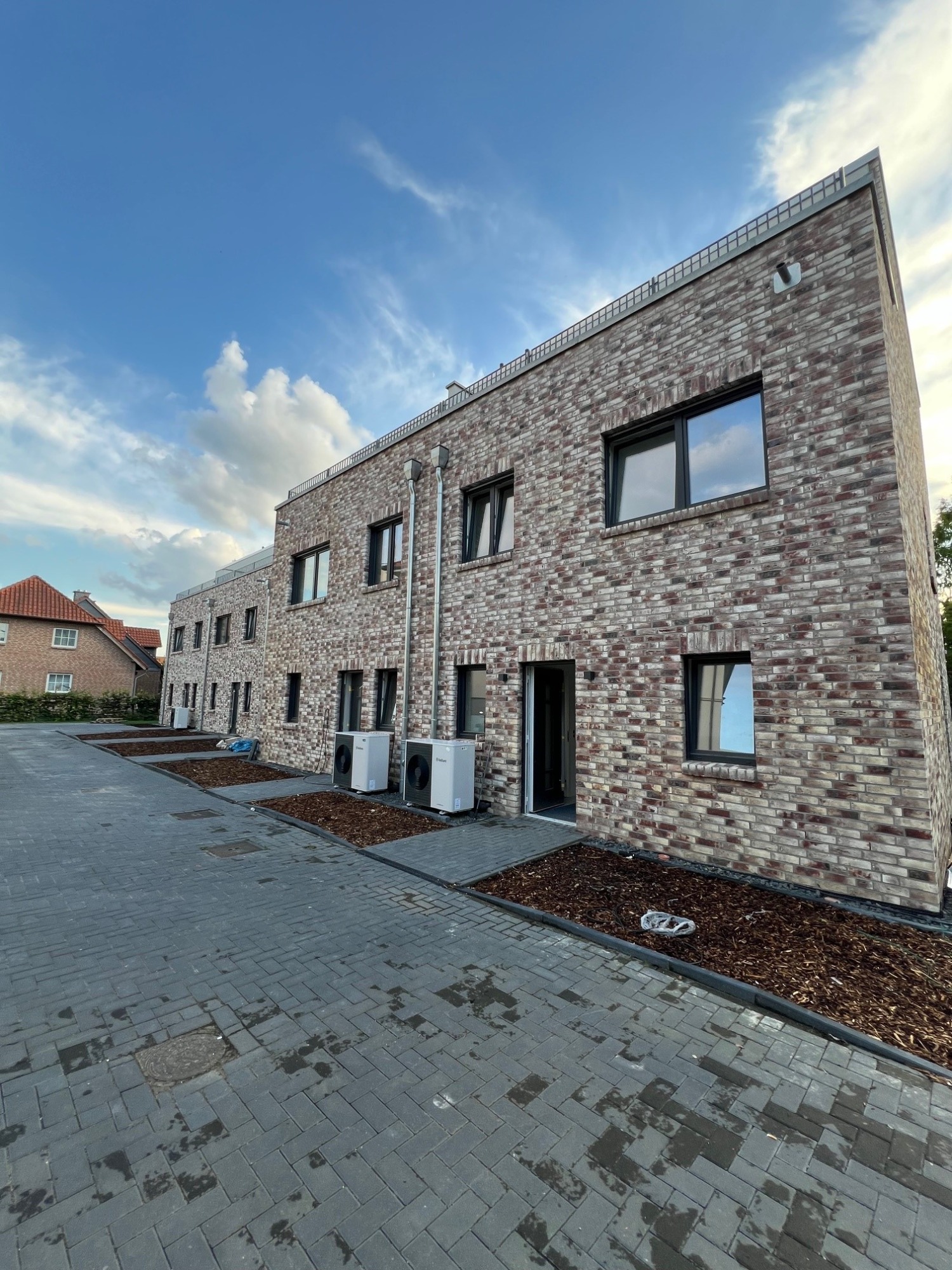

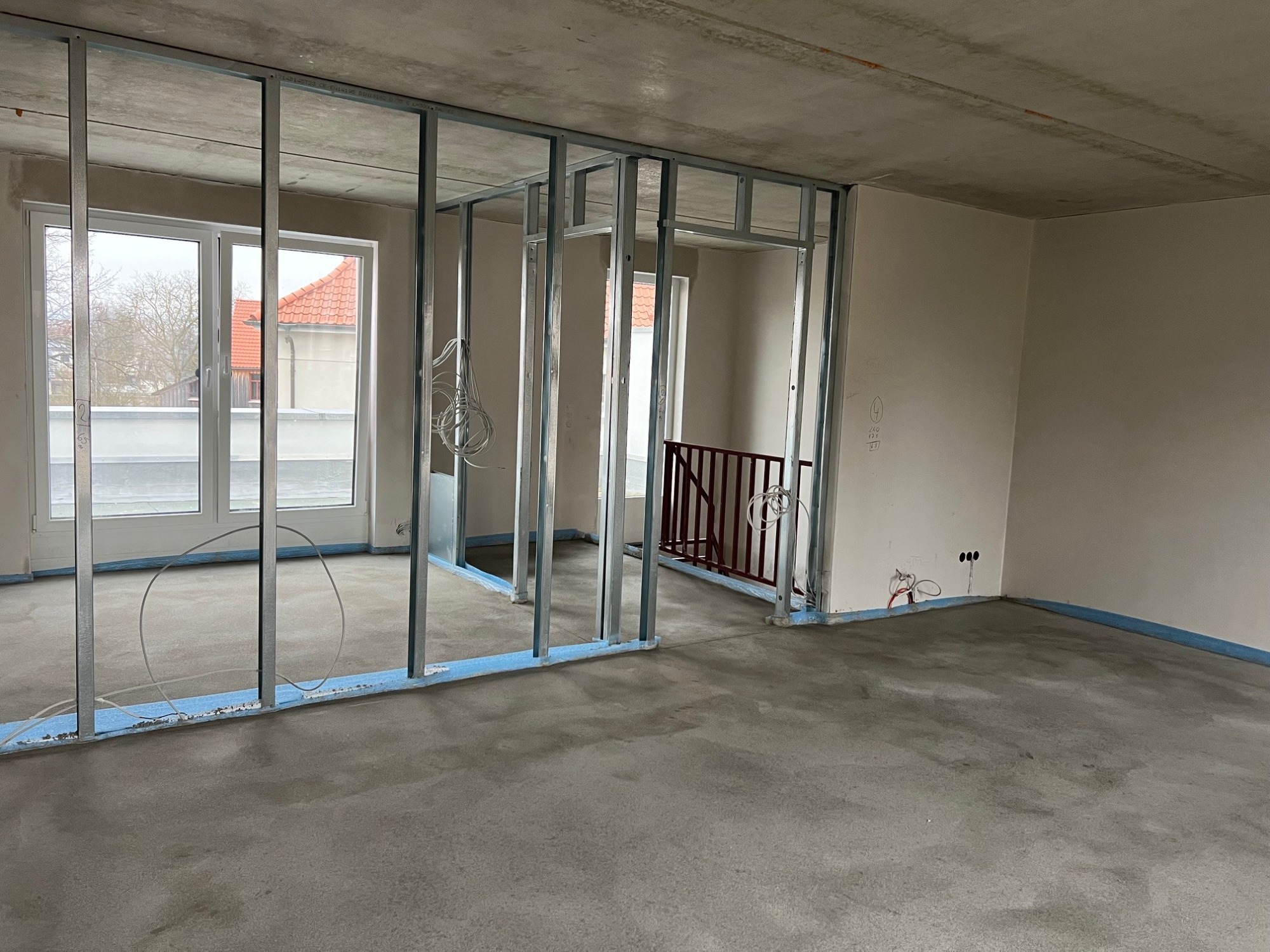

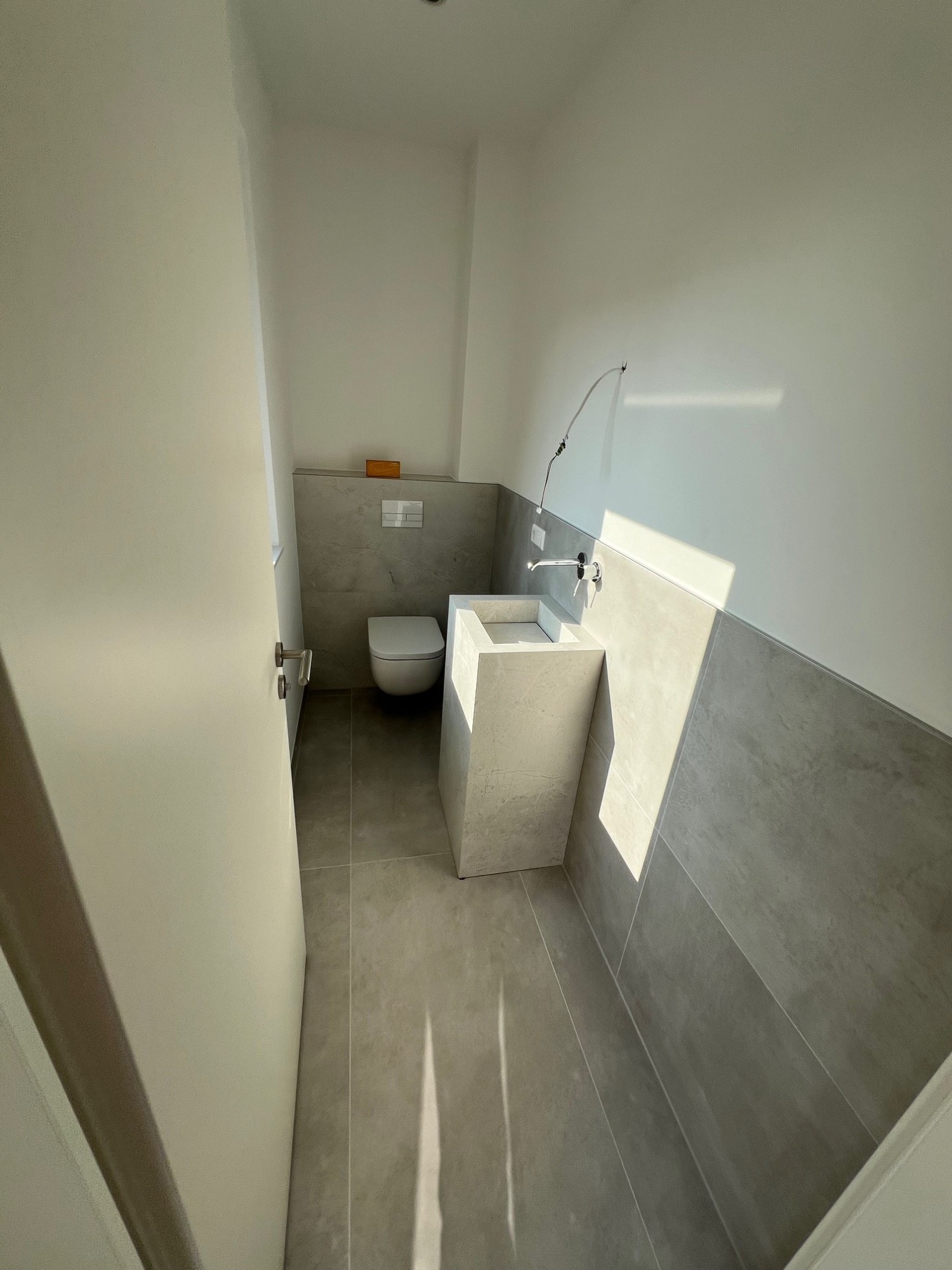

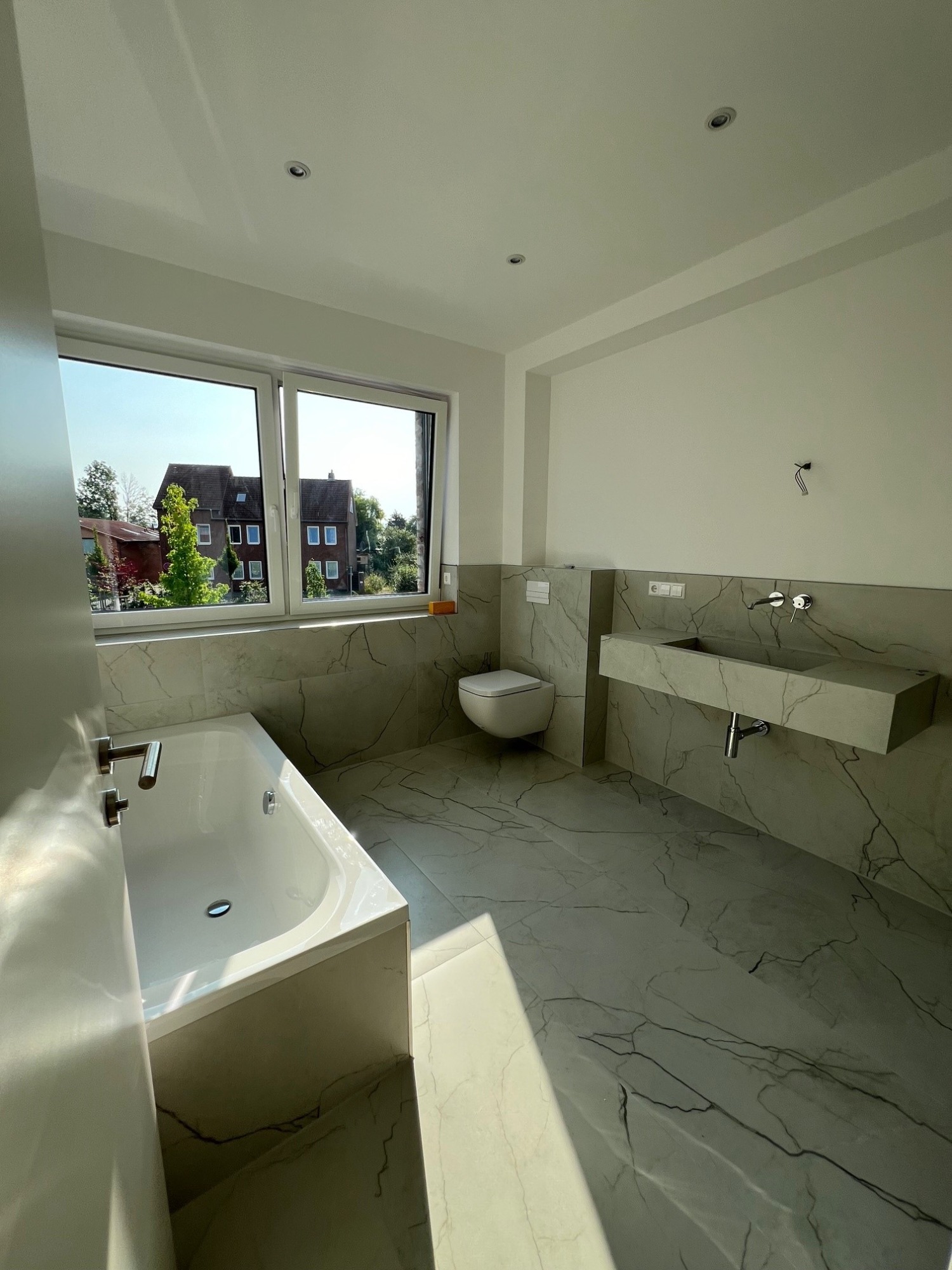

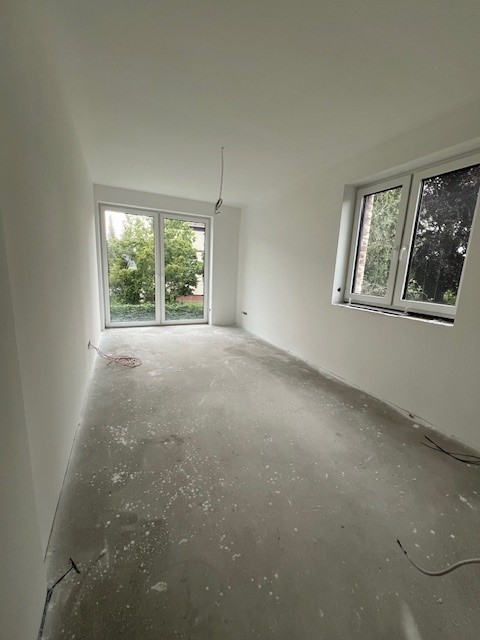

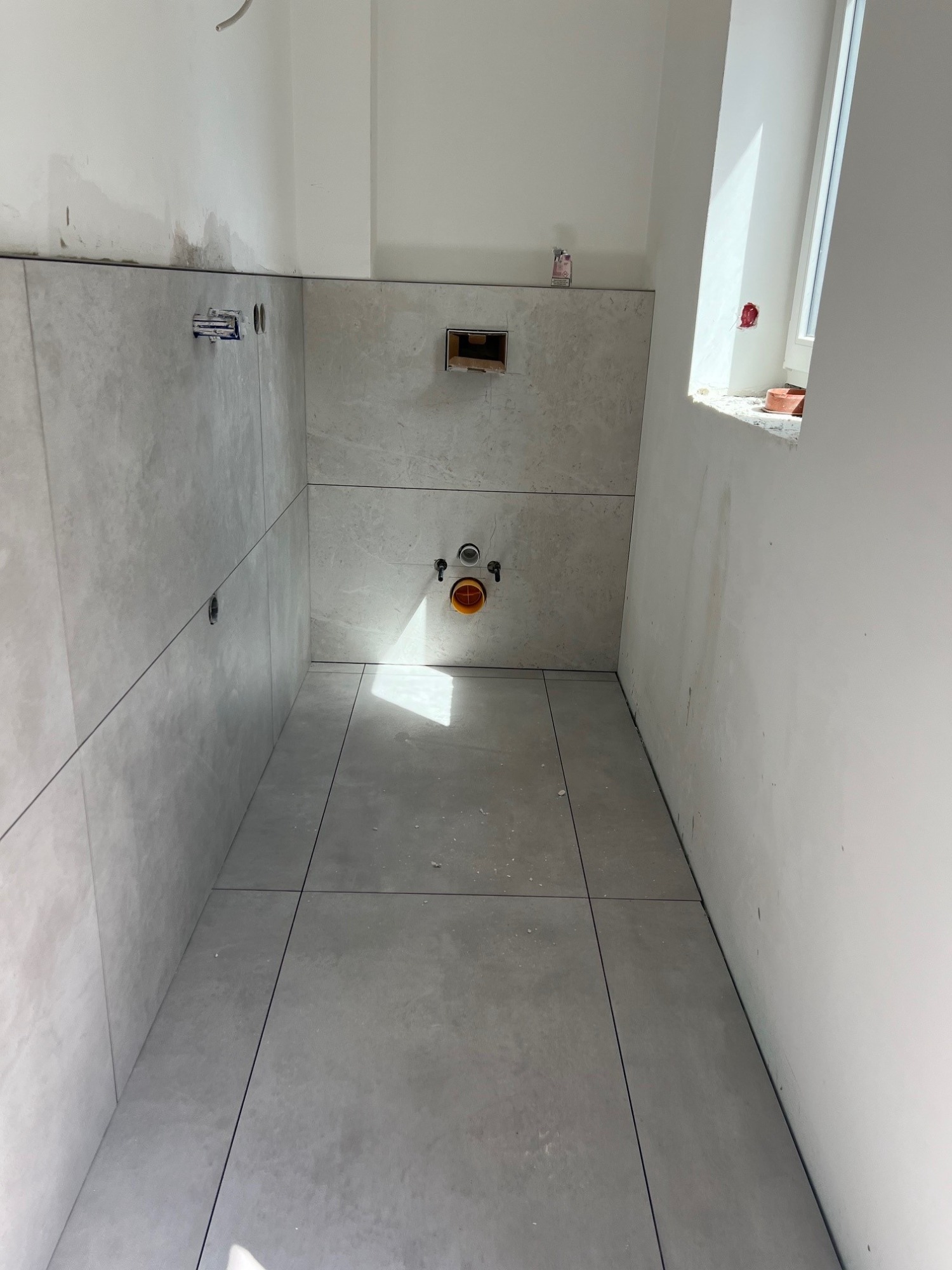

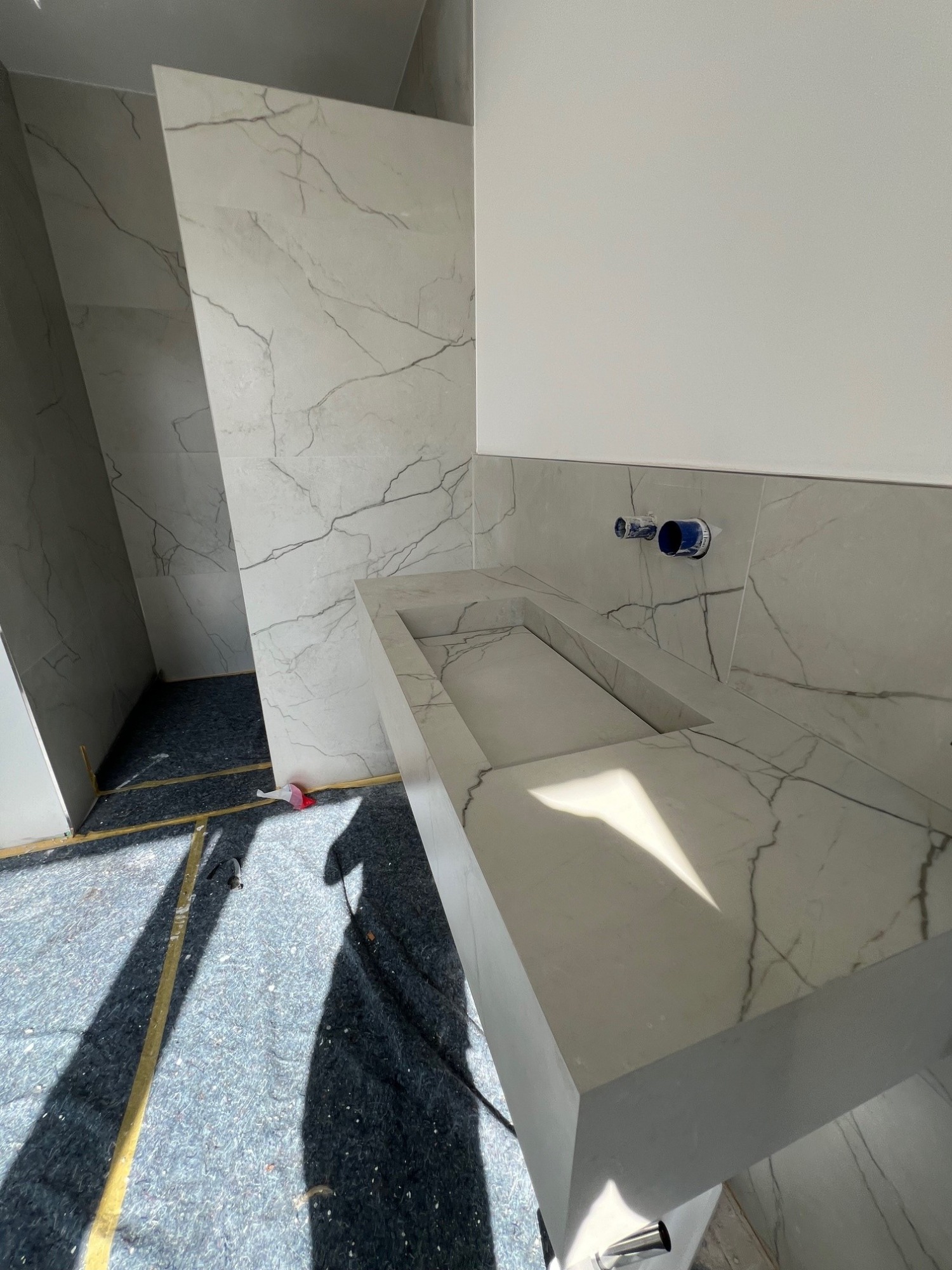

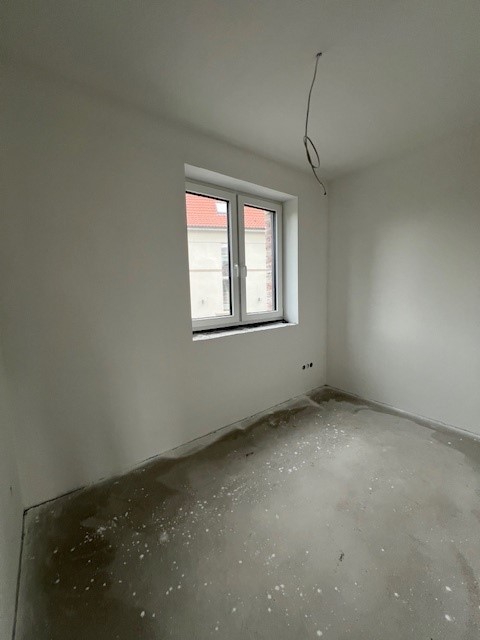

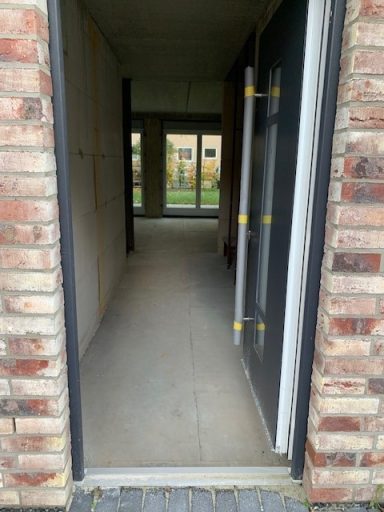

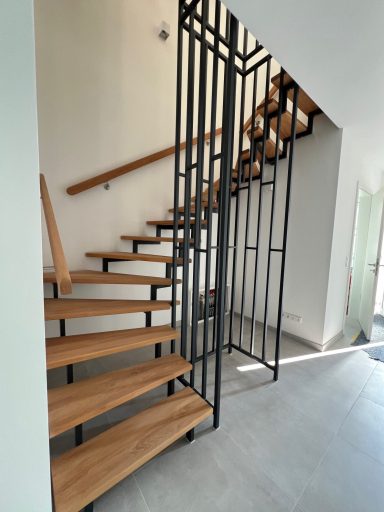

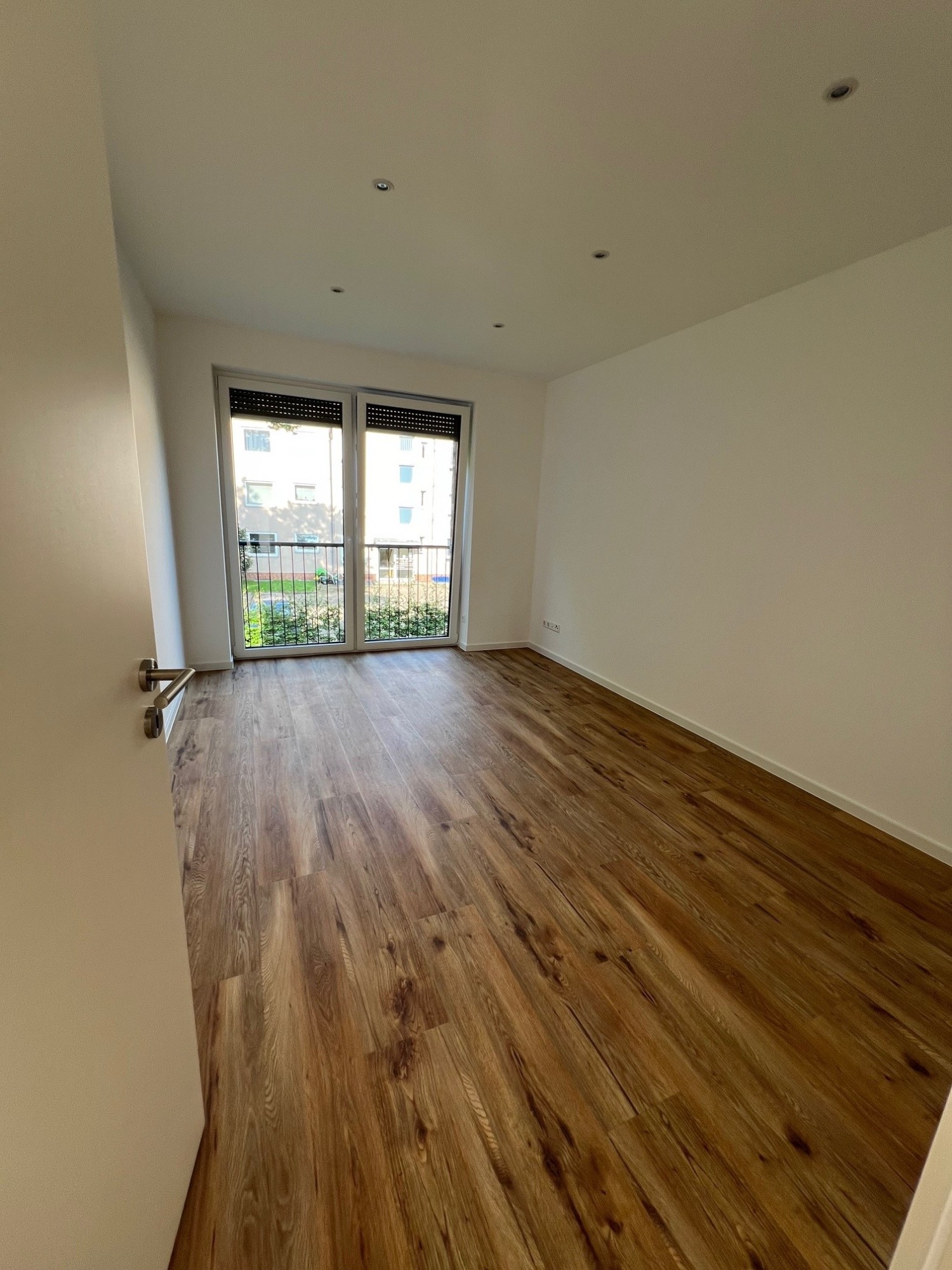

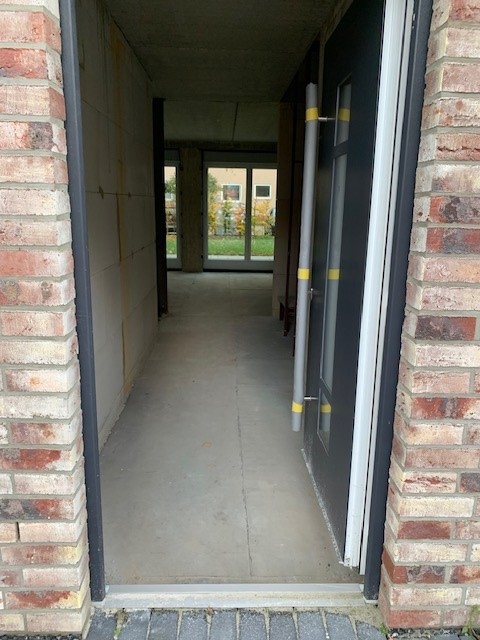

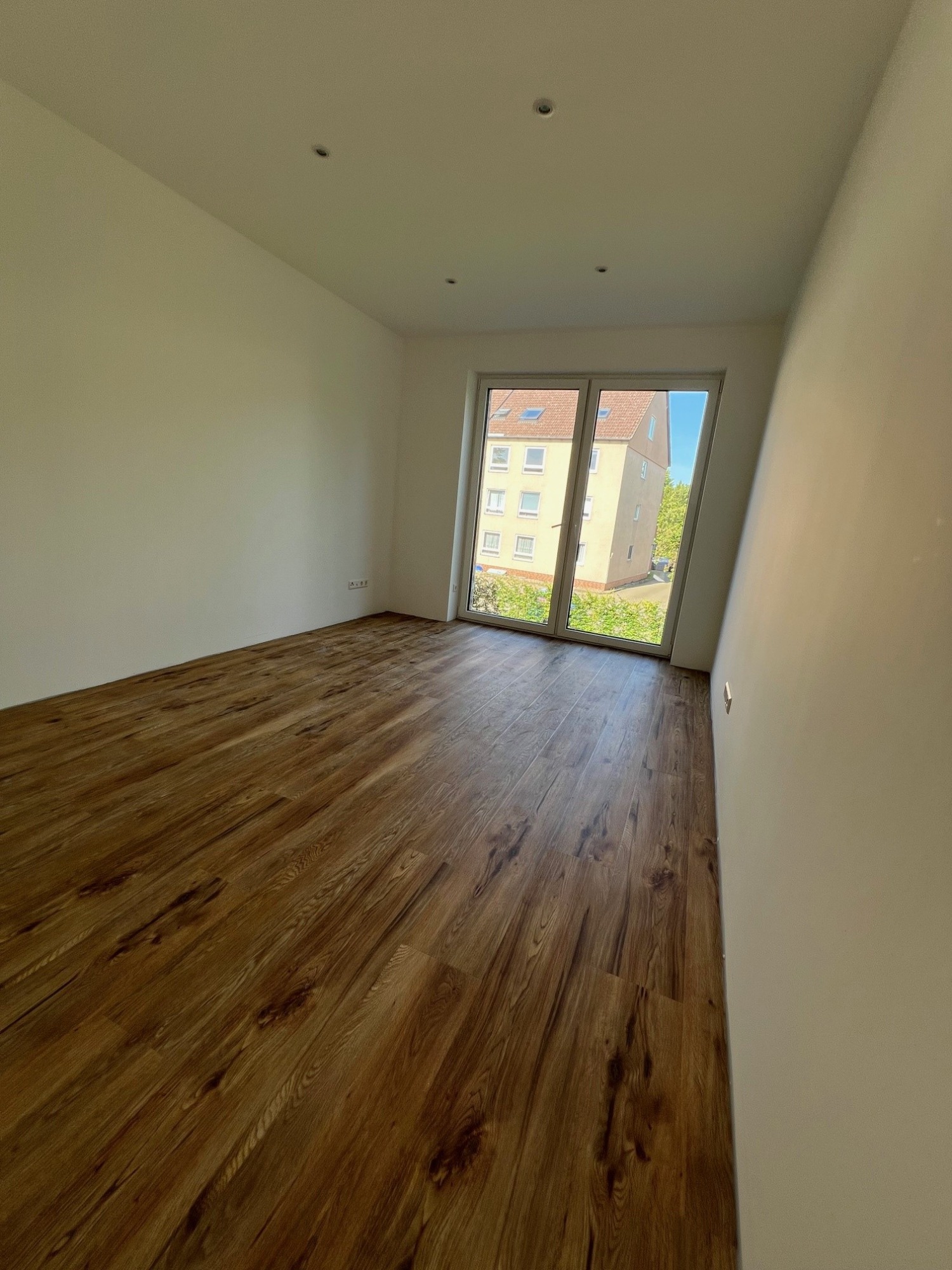

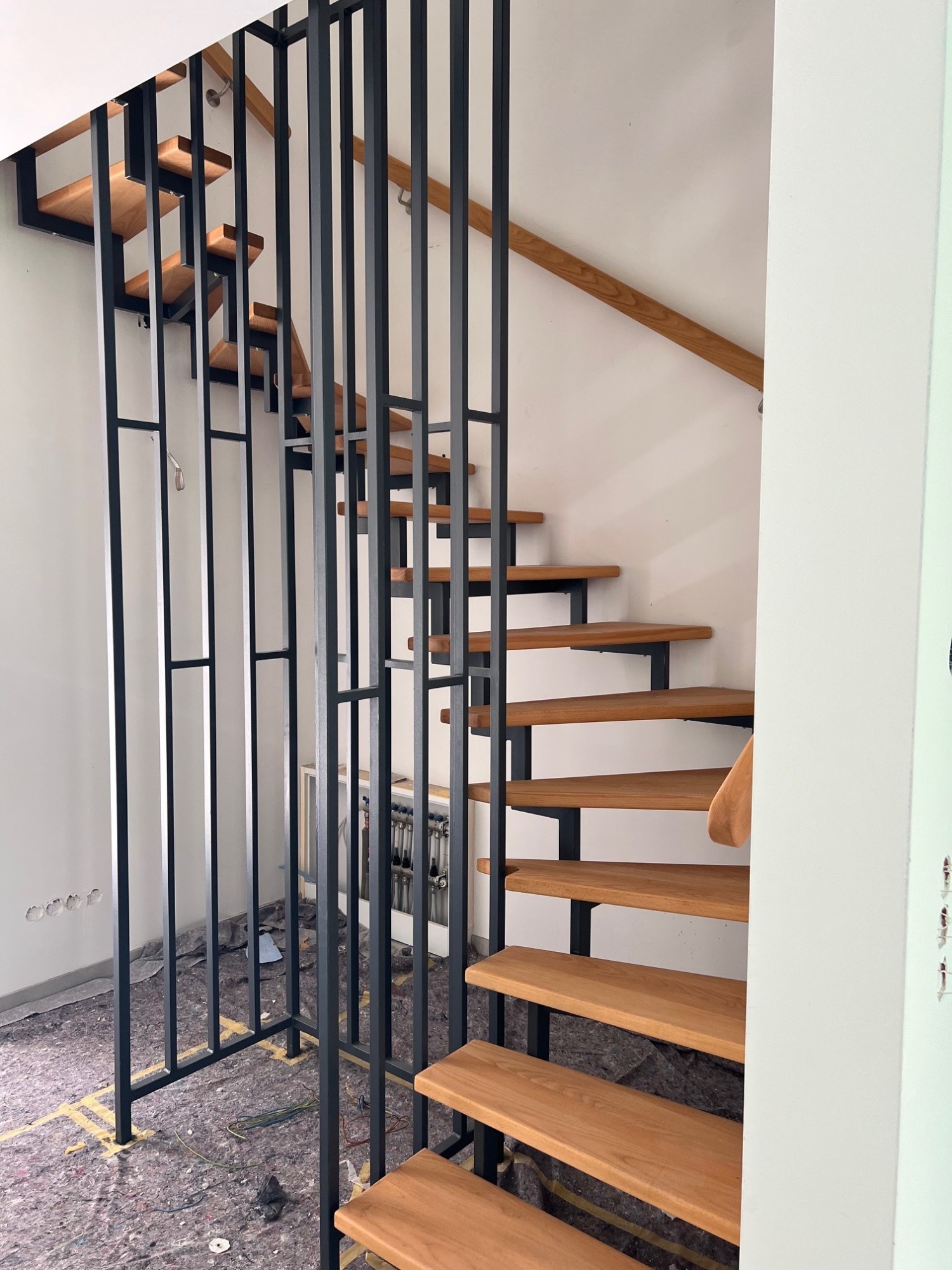

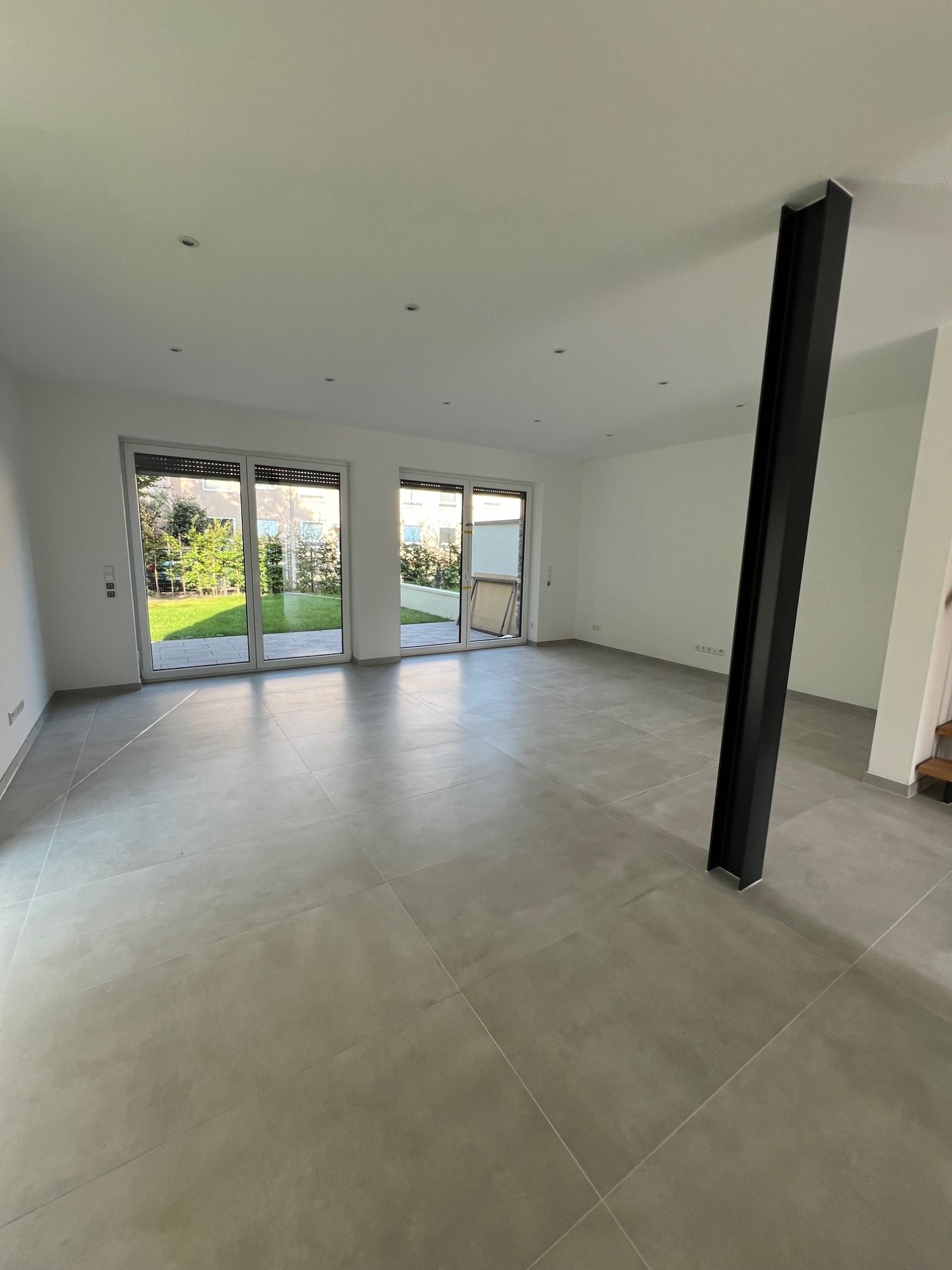

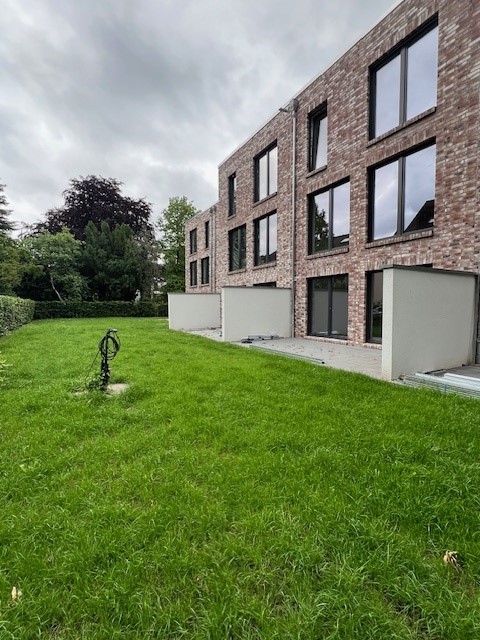

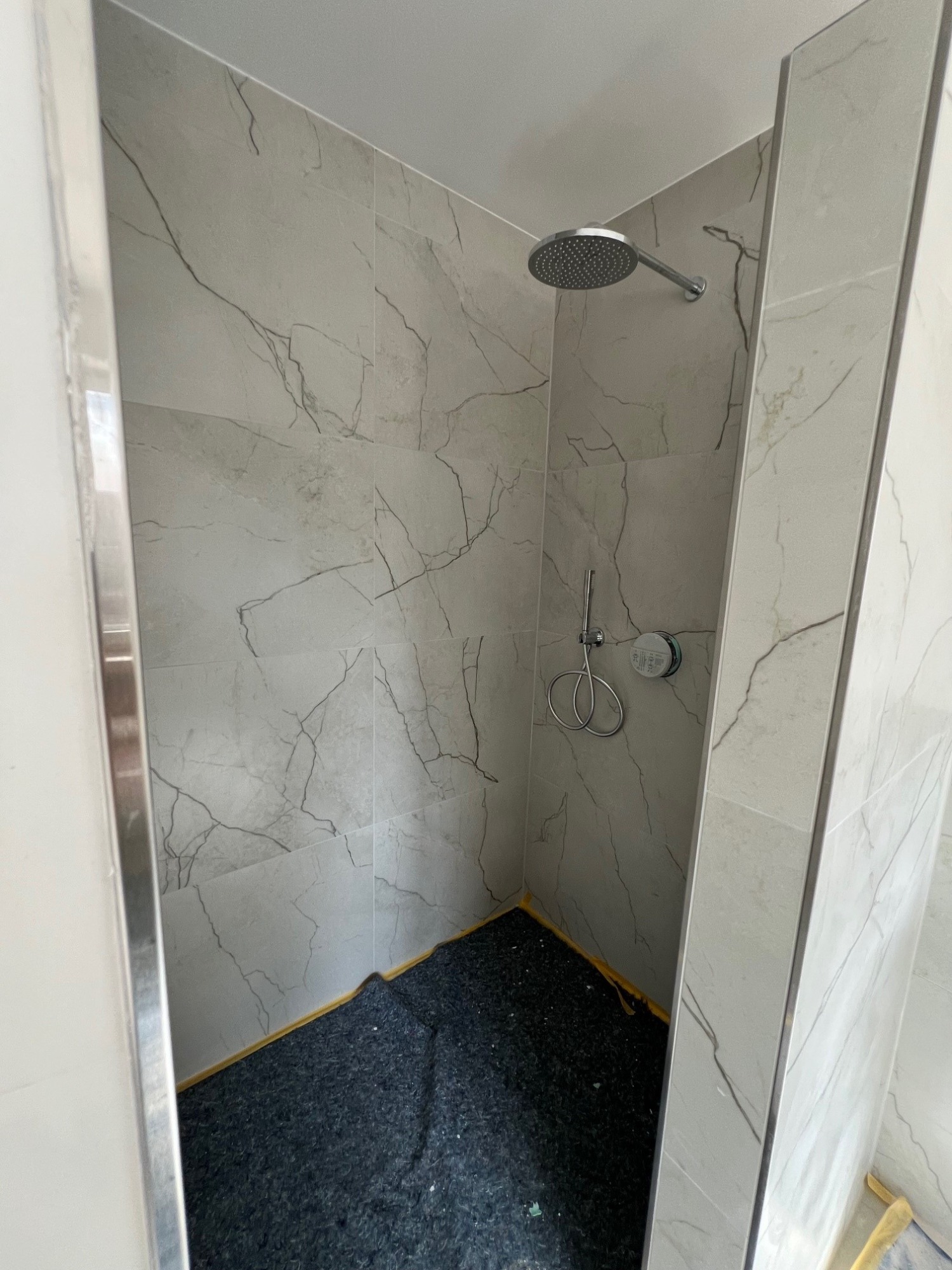

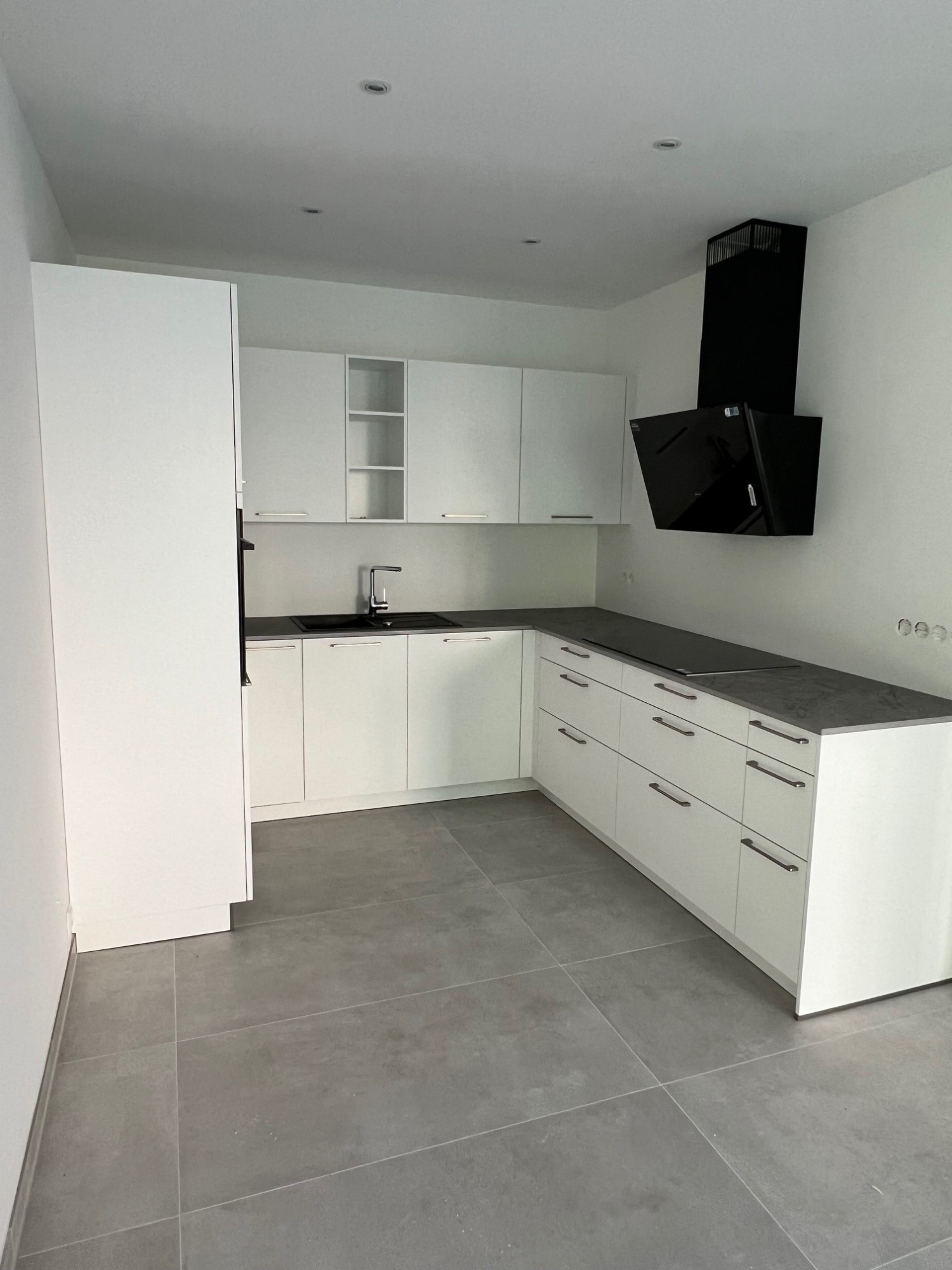

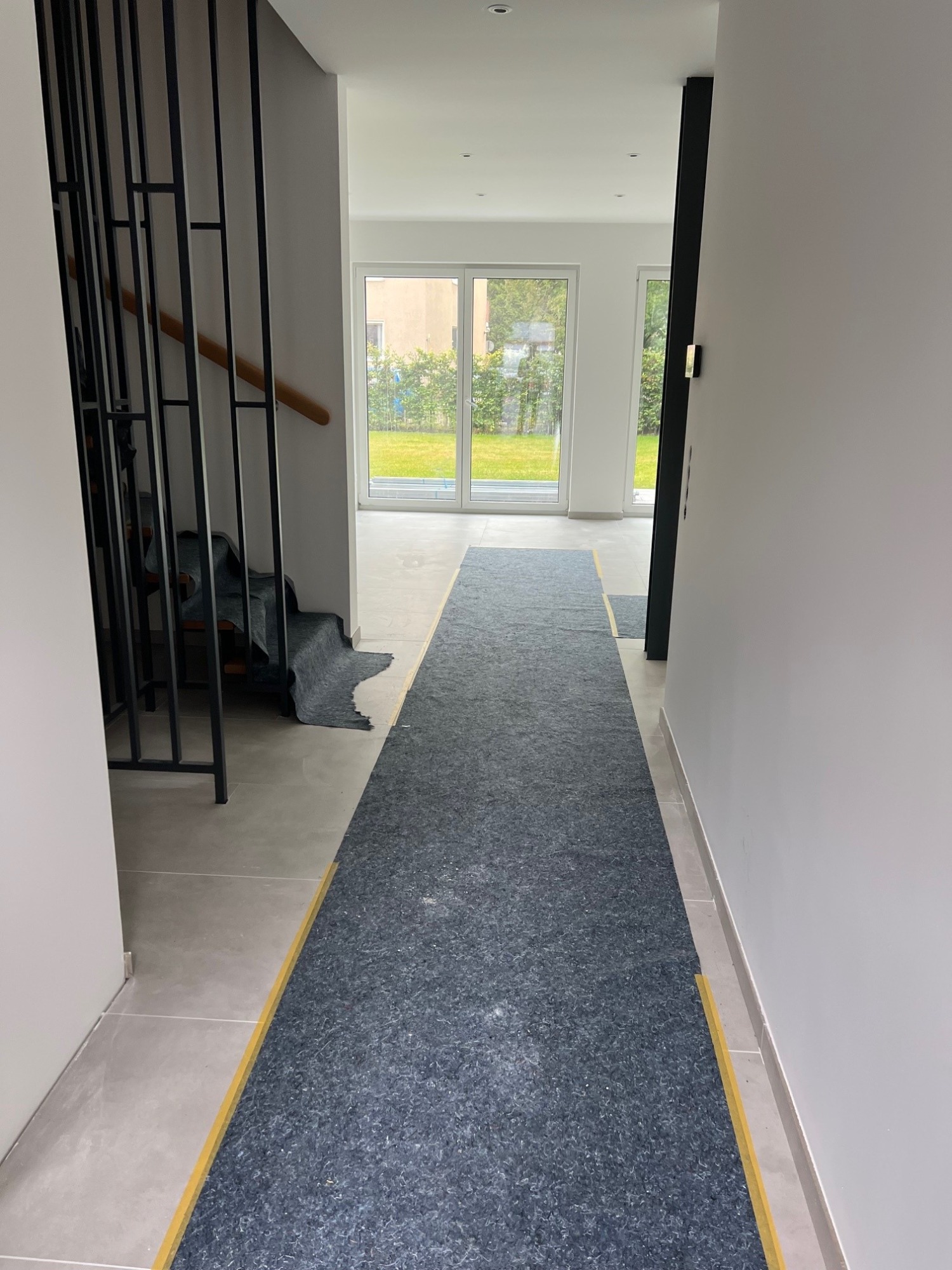

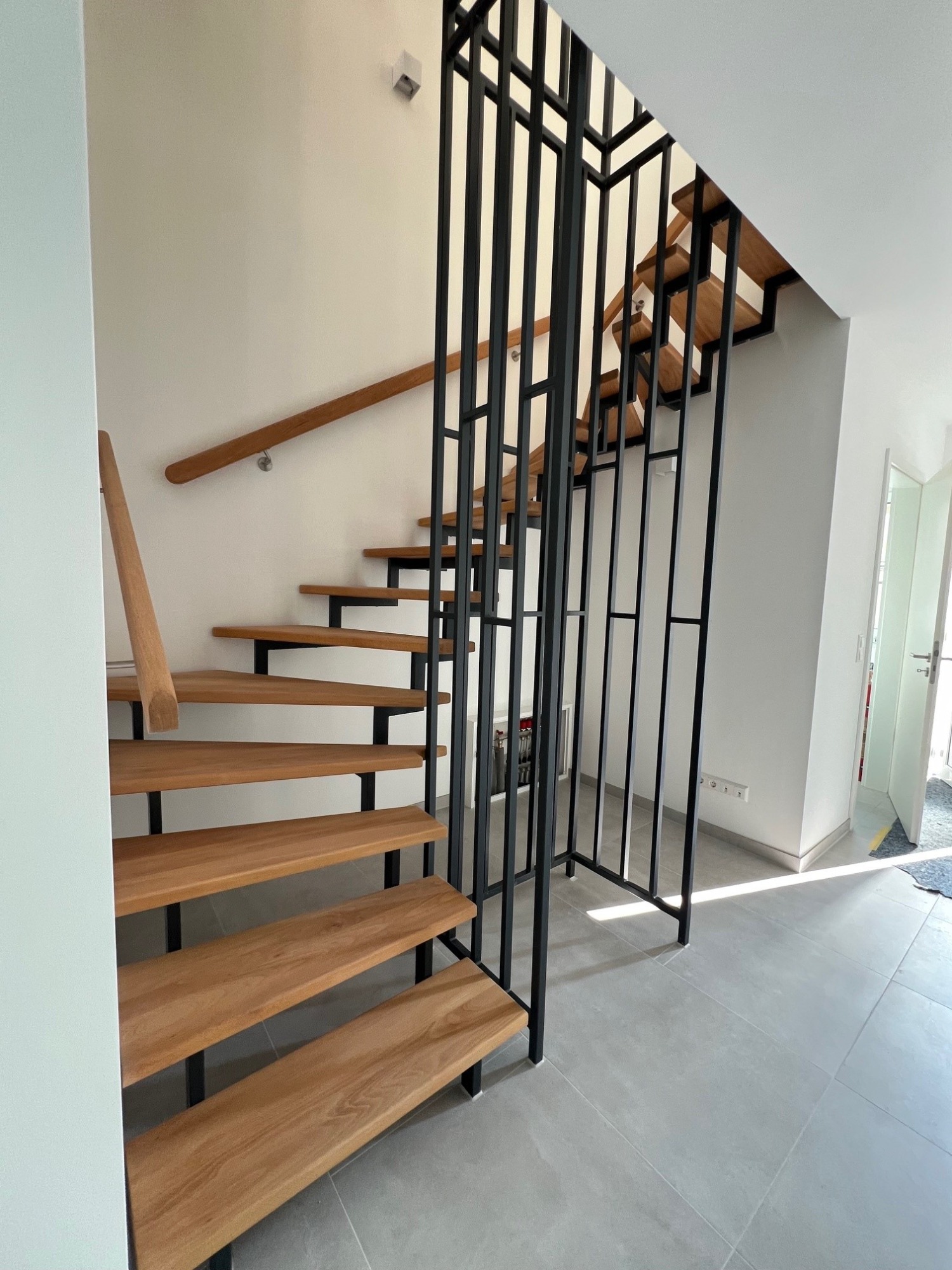

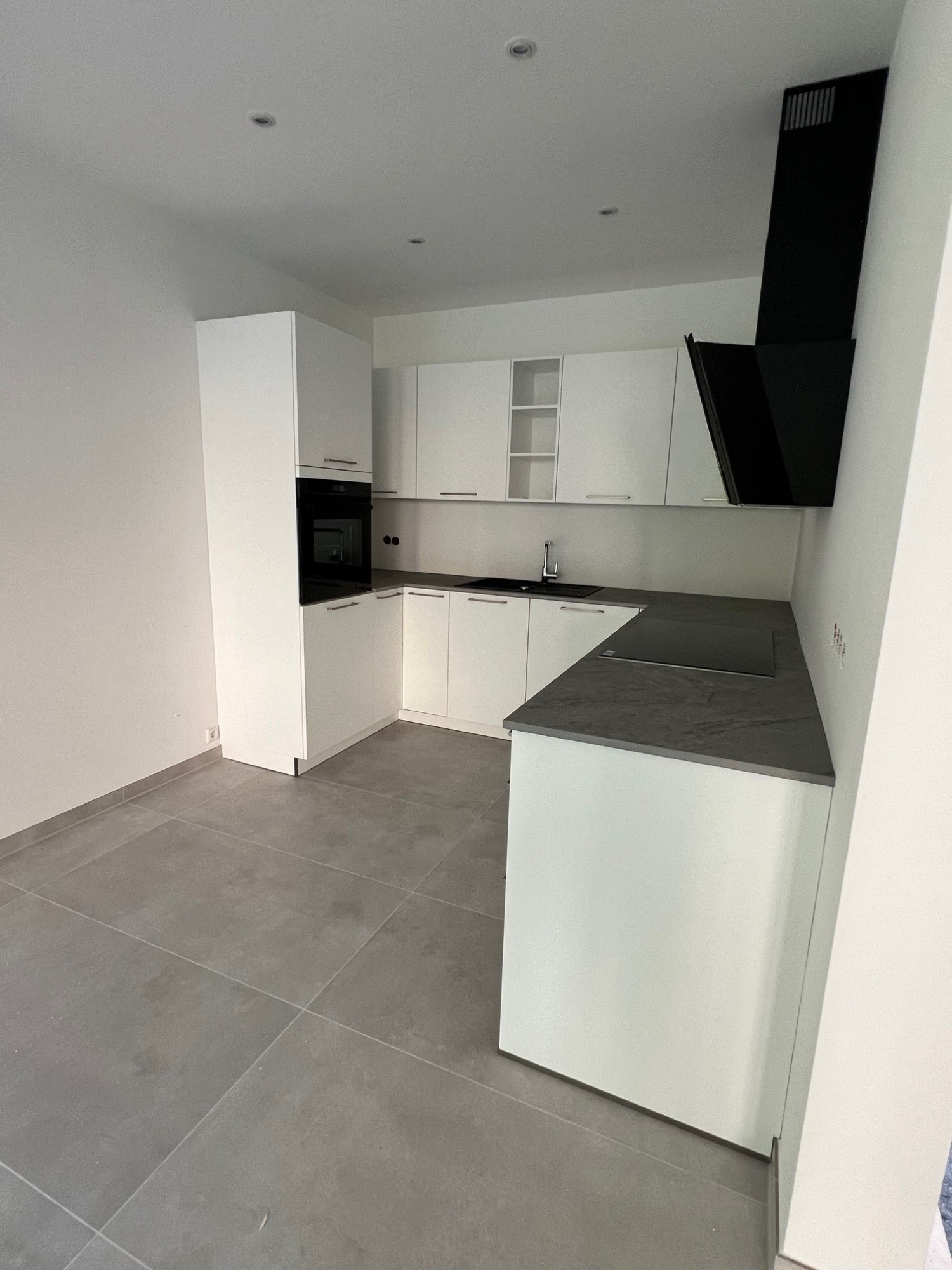

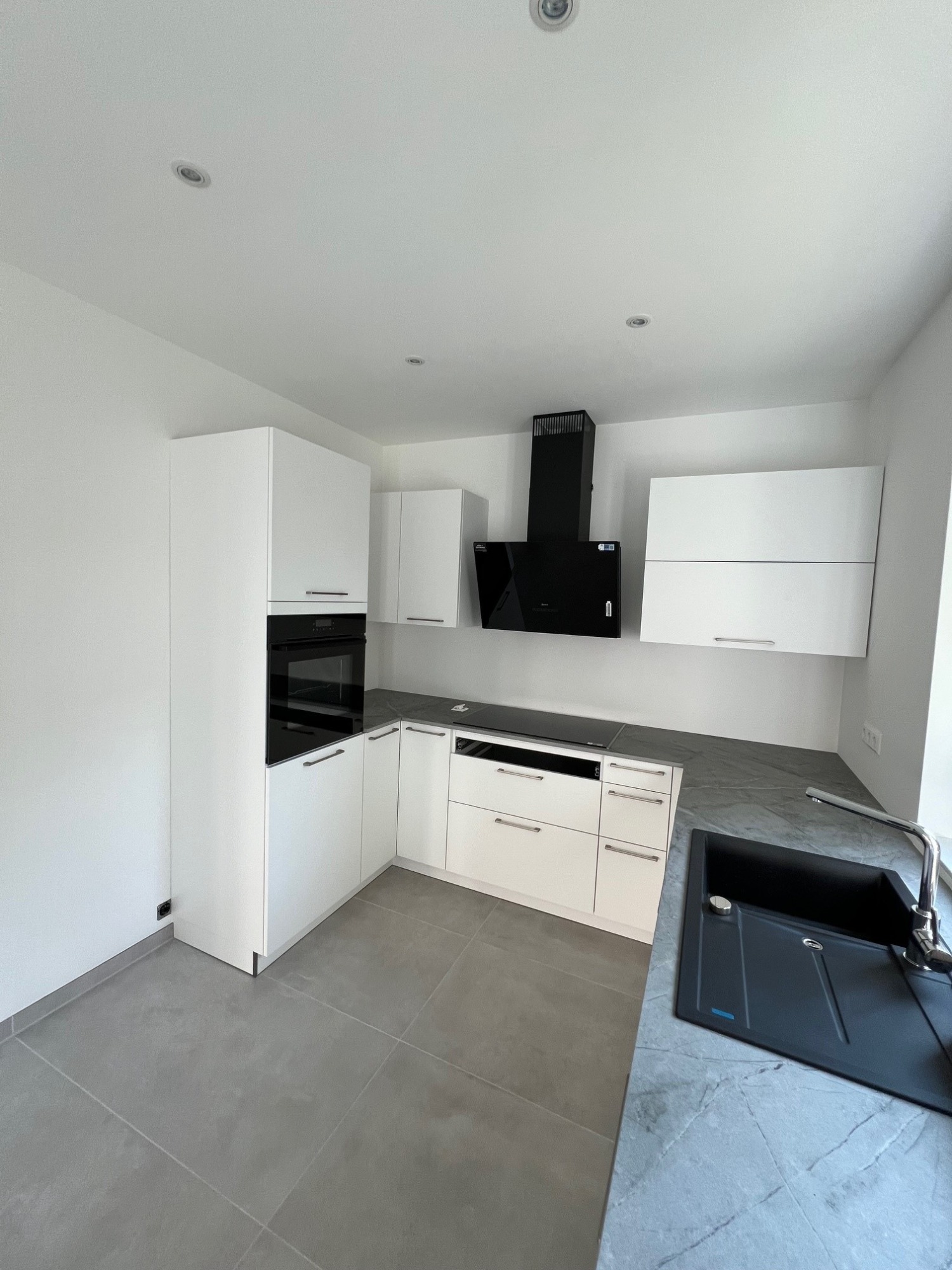

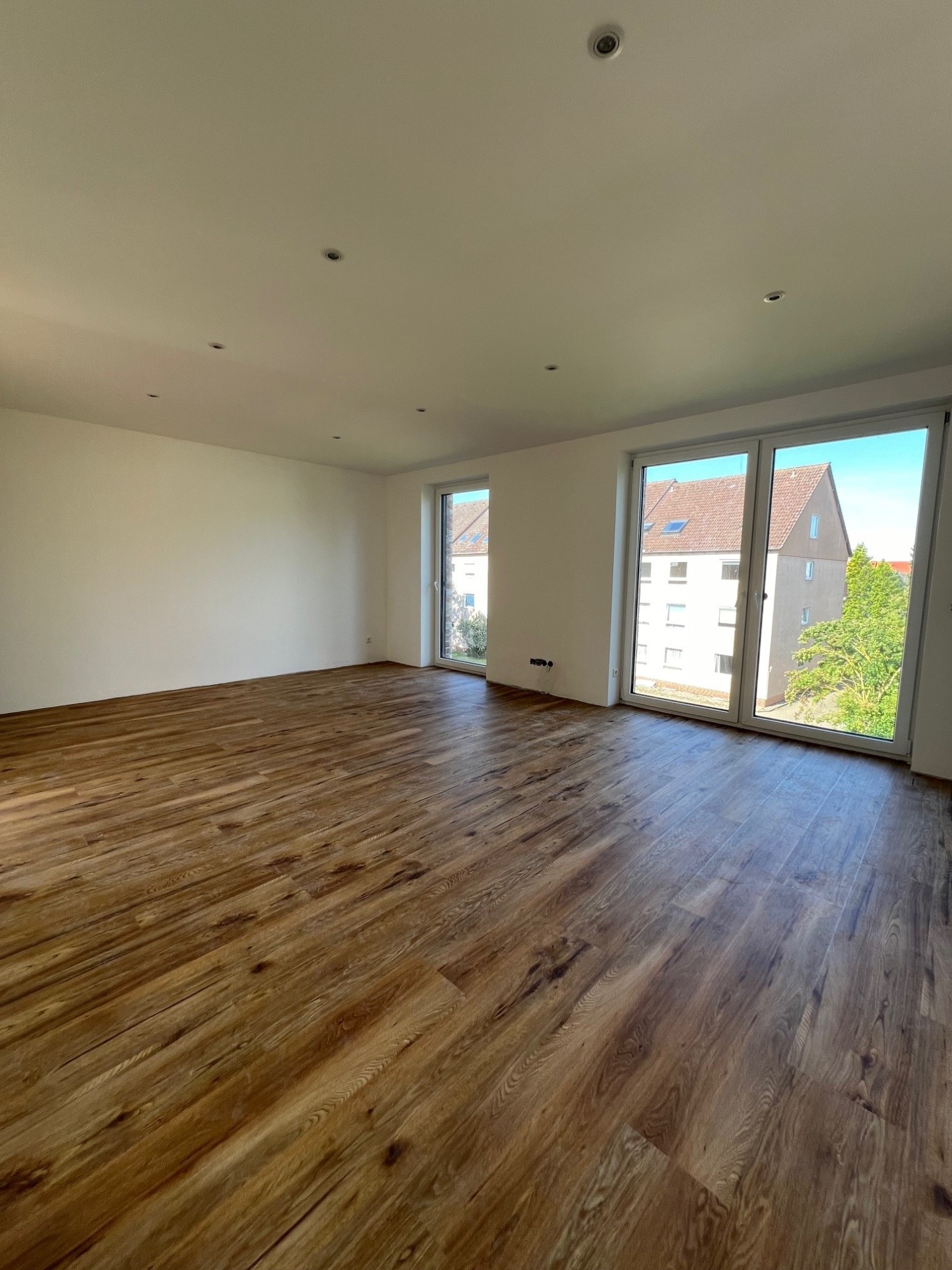

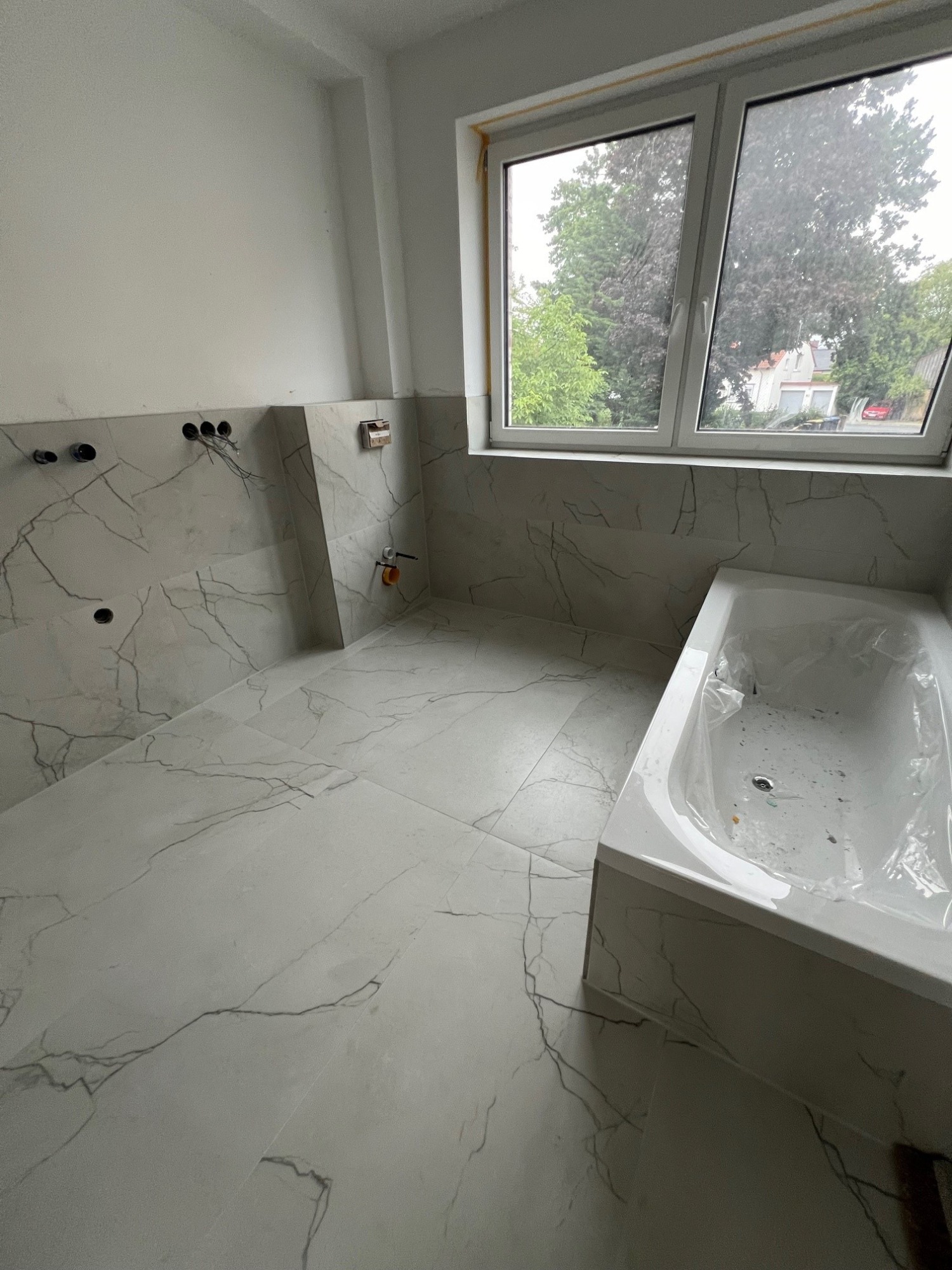

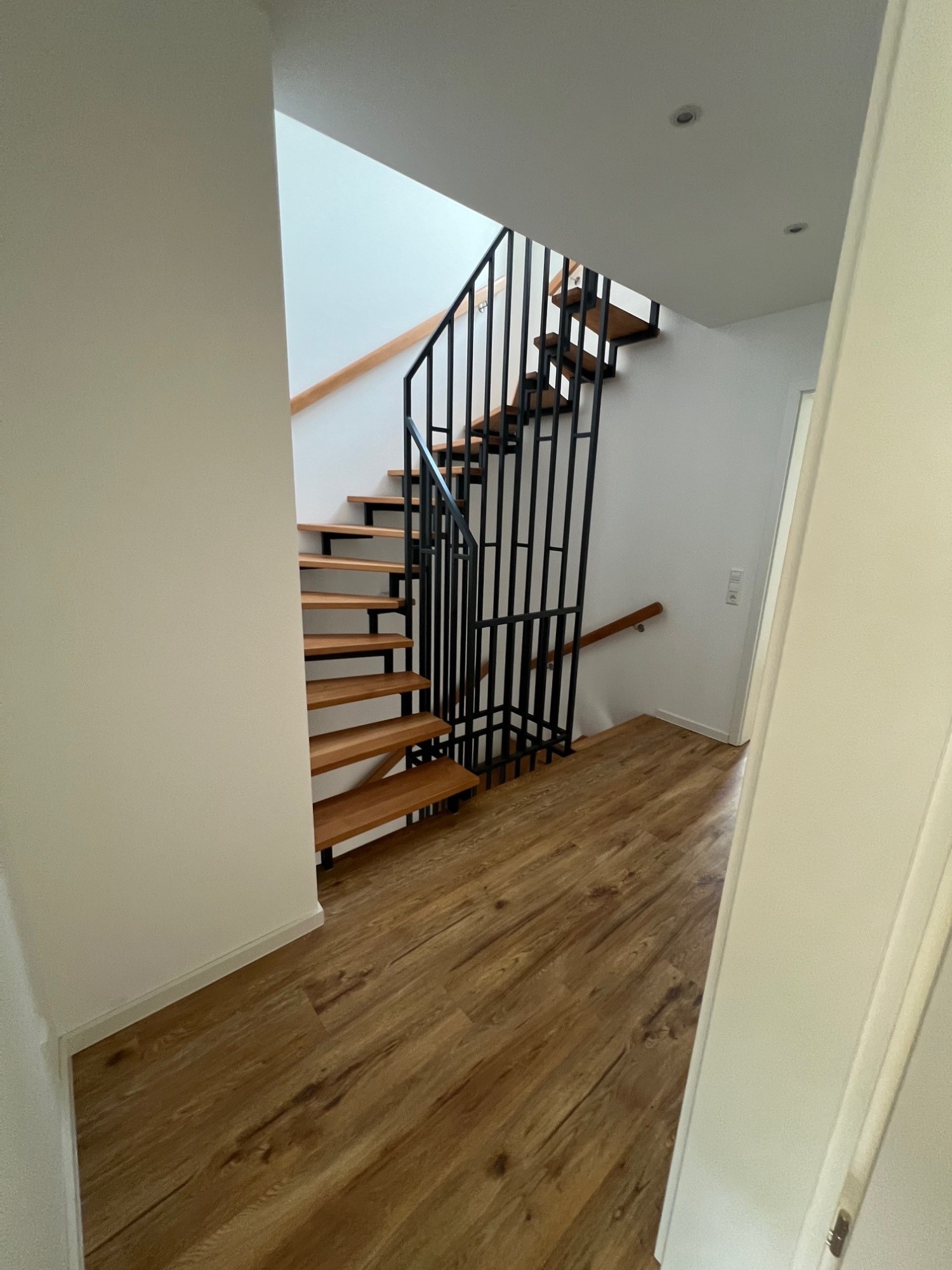

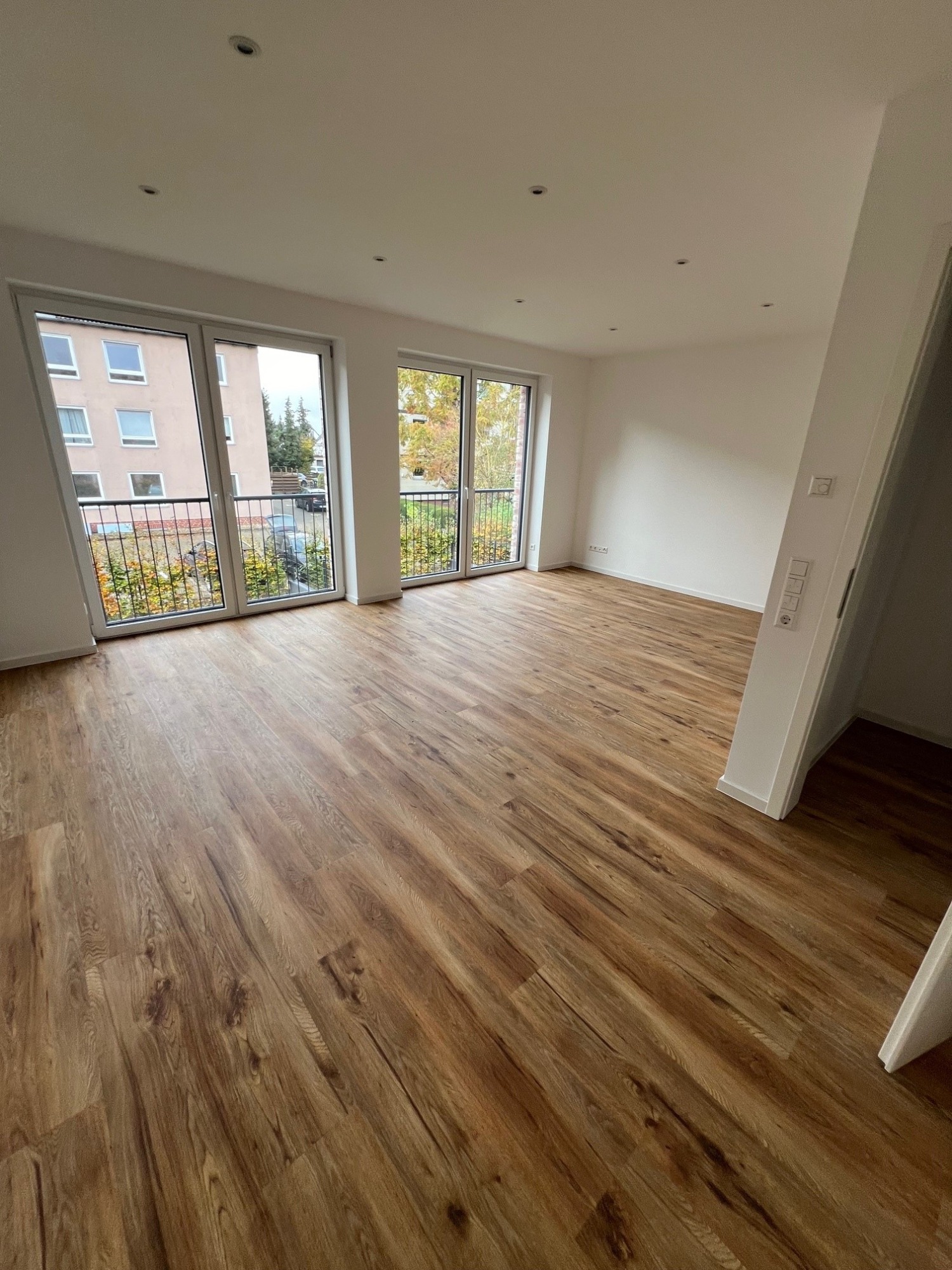

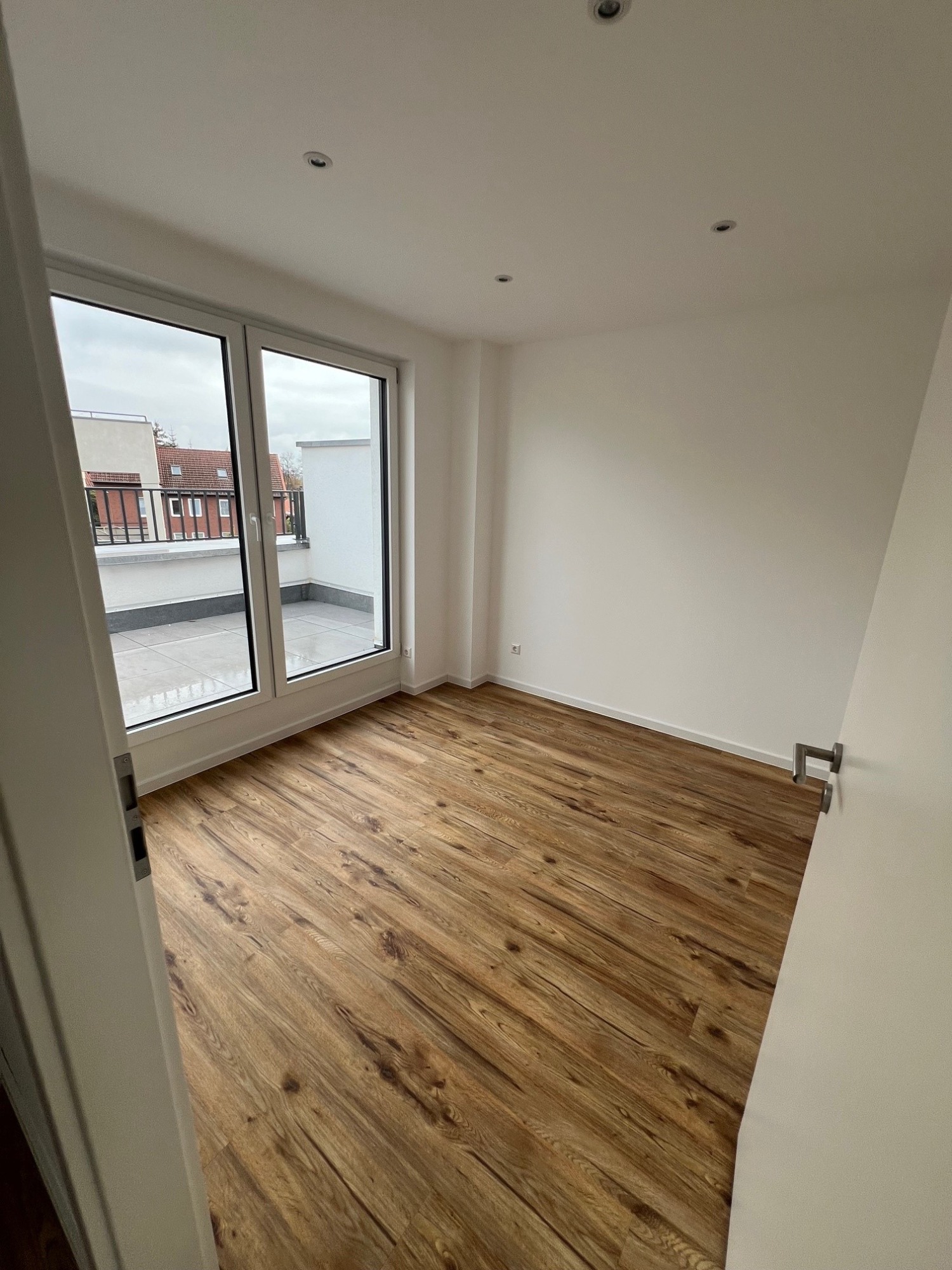

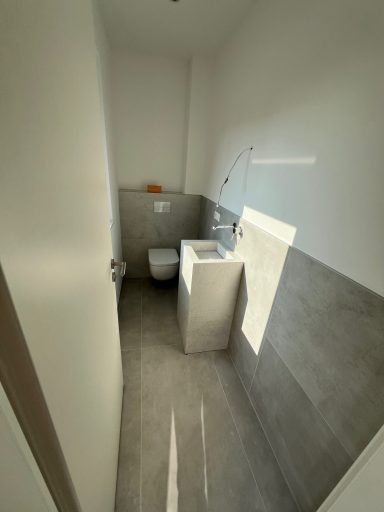

Mit Abschluss des Monats Juni ist das Haus 1 fertig gestellt wurden. Die Bilder hierzu sind rechtsseitig ersichtlich.

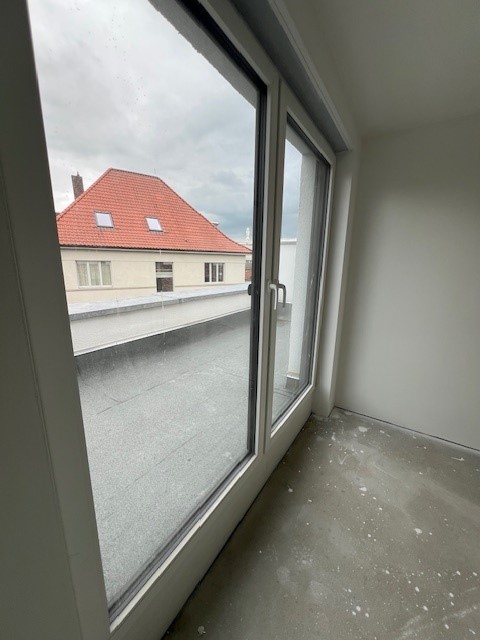

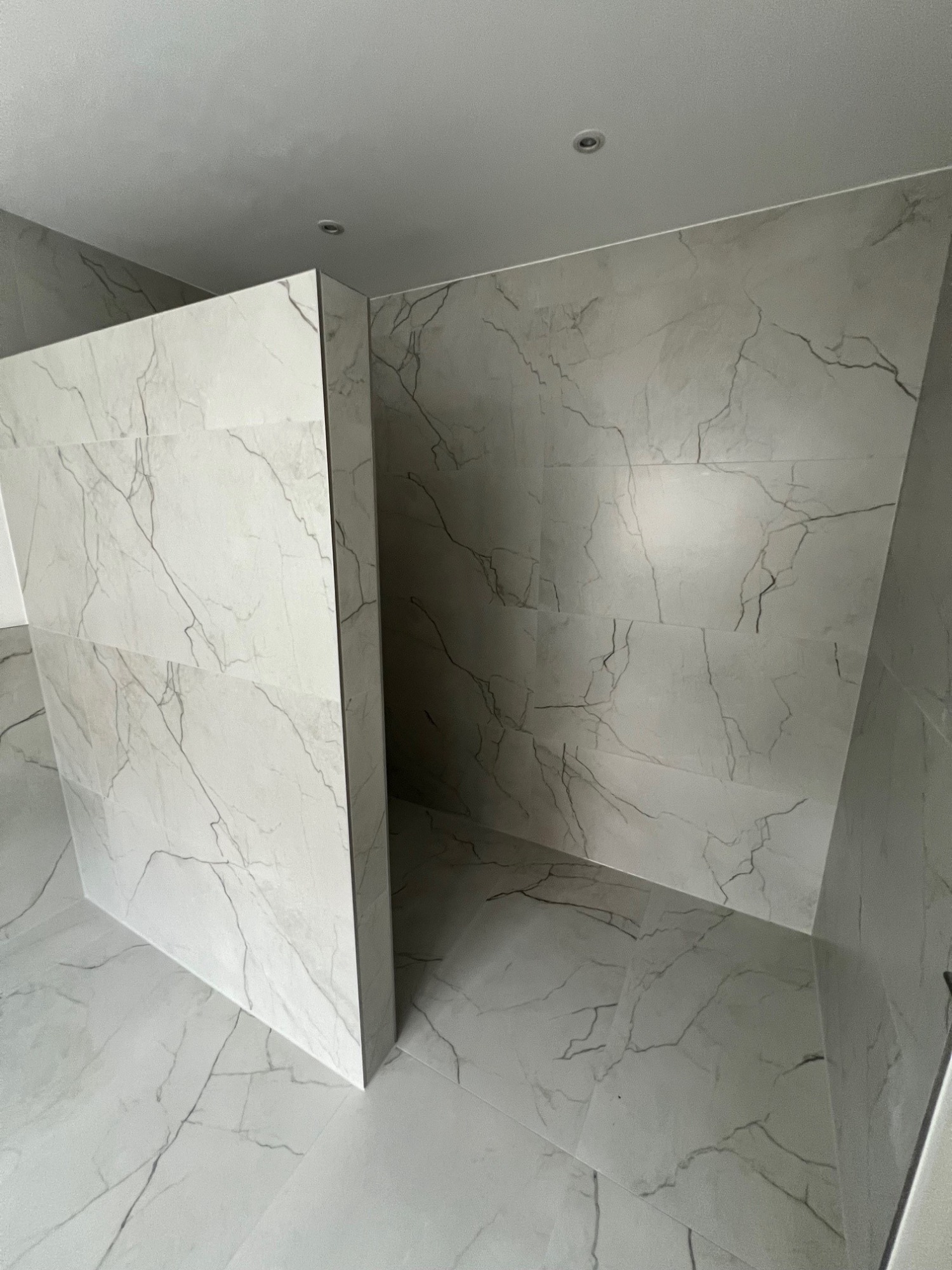

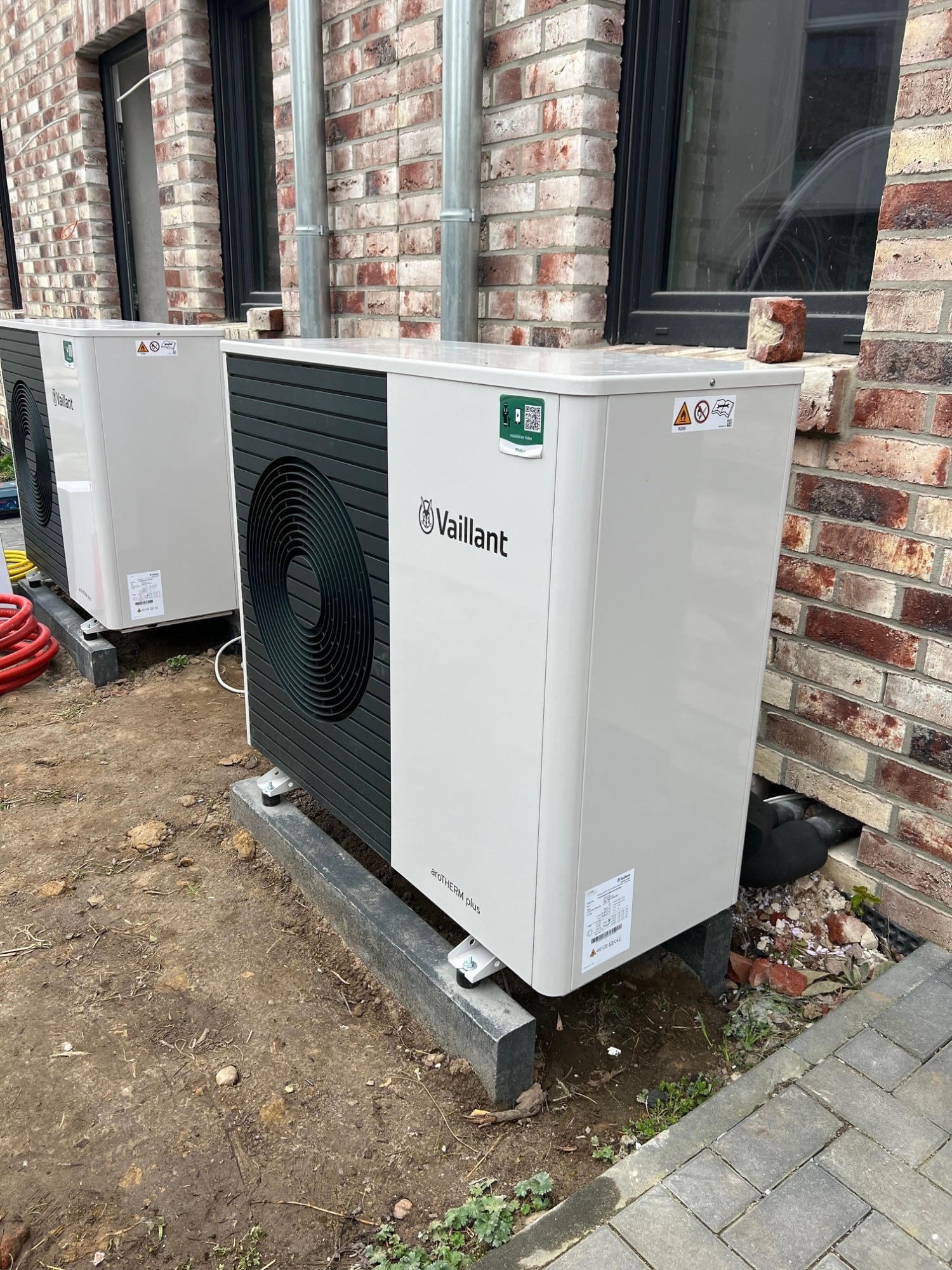

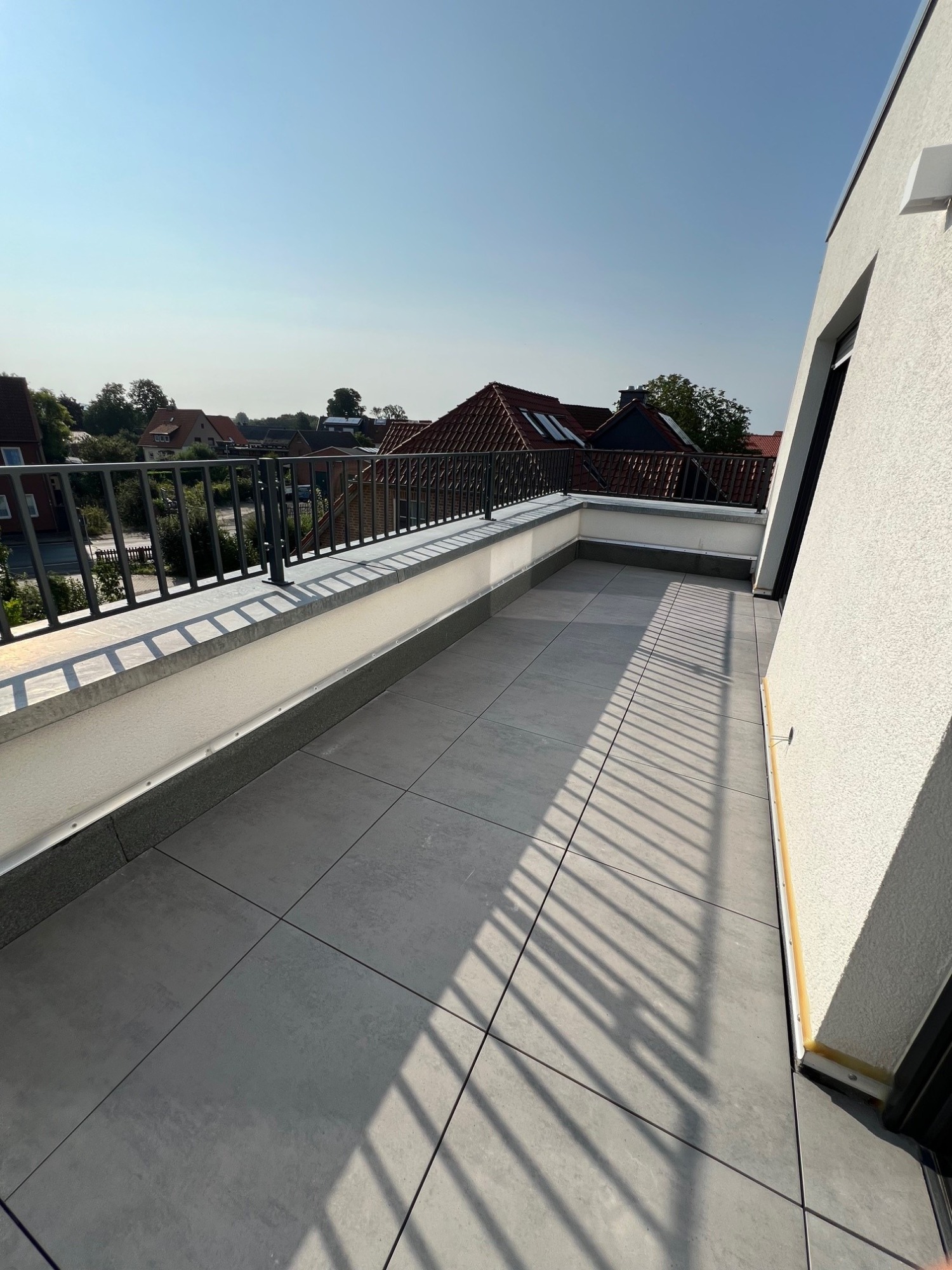

Es geht nun mit großen Schritten zur Fertigstellung von Haus 5 unserem anderen Endhaus. Hier wird heute die Küche fertig gestellt. Die Fliesenarbeiten im EG sind ebenfalls feritg. Im OG werden derzeit noch Restarbeiten gemacht, bevor im Bad gefließt und in den Zimmern Vinyl verlegt werden kann. Die Wärmepumpe und Heizungsanlage wurde aufgestellt.

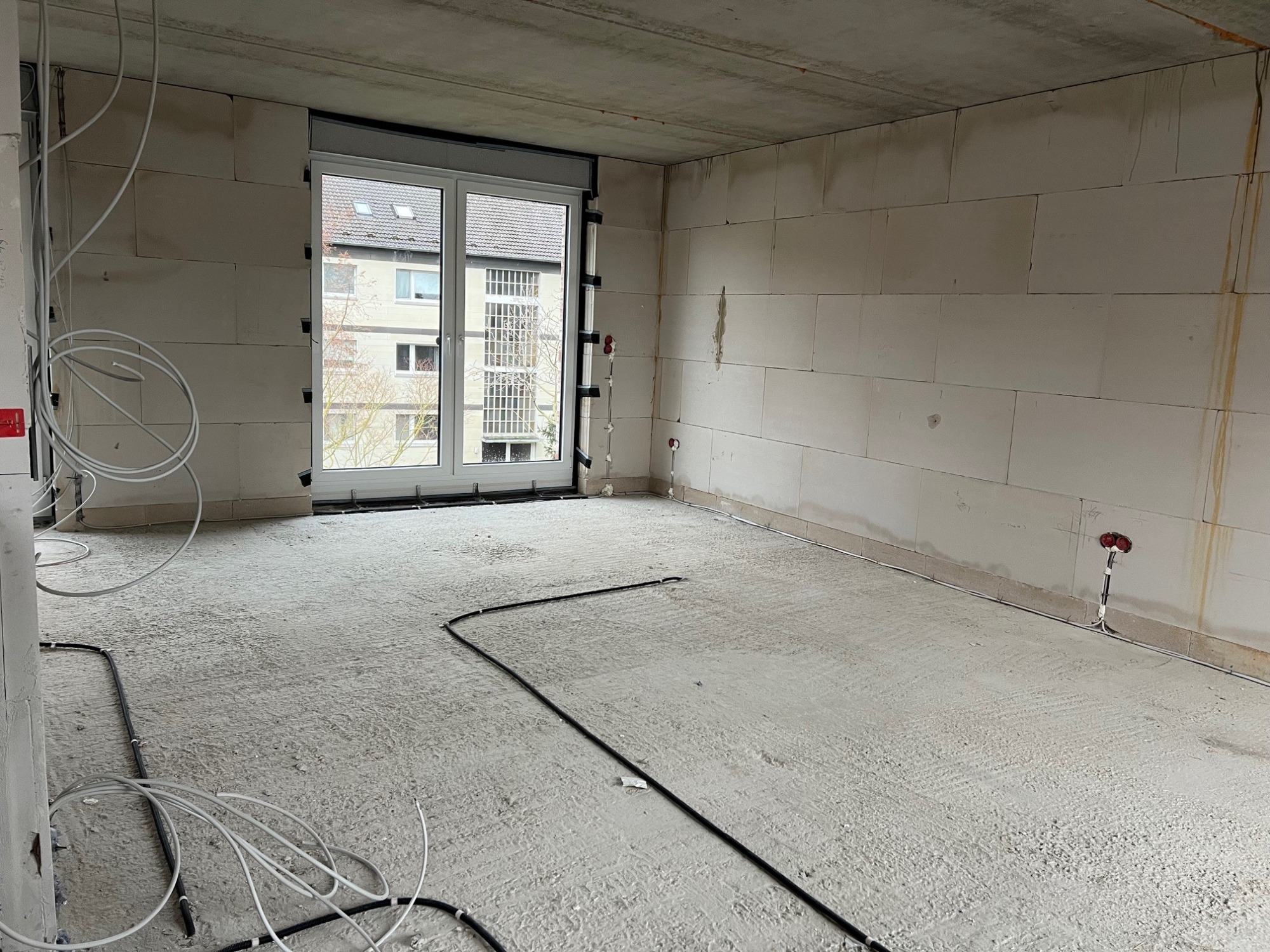

In den Mittelhäusern geht es auch stetig voran. In Haus 4 wurde der Estrich verlegt und in Haus 3 gehen die Elektroarbeiten weiter bevor die Wände verputzt werden.
Geplant ist, dass Ende Juli Haus 5 fertiggestellt wird und Ende August Haus 4.

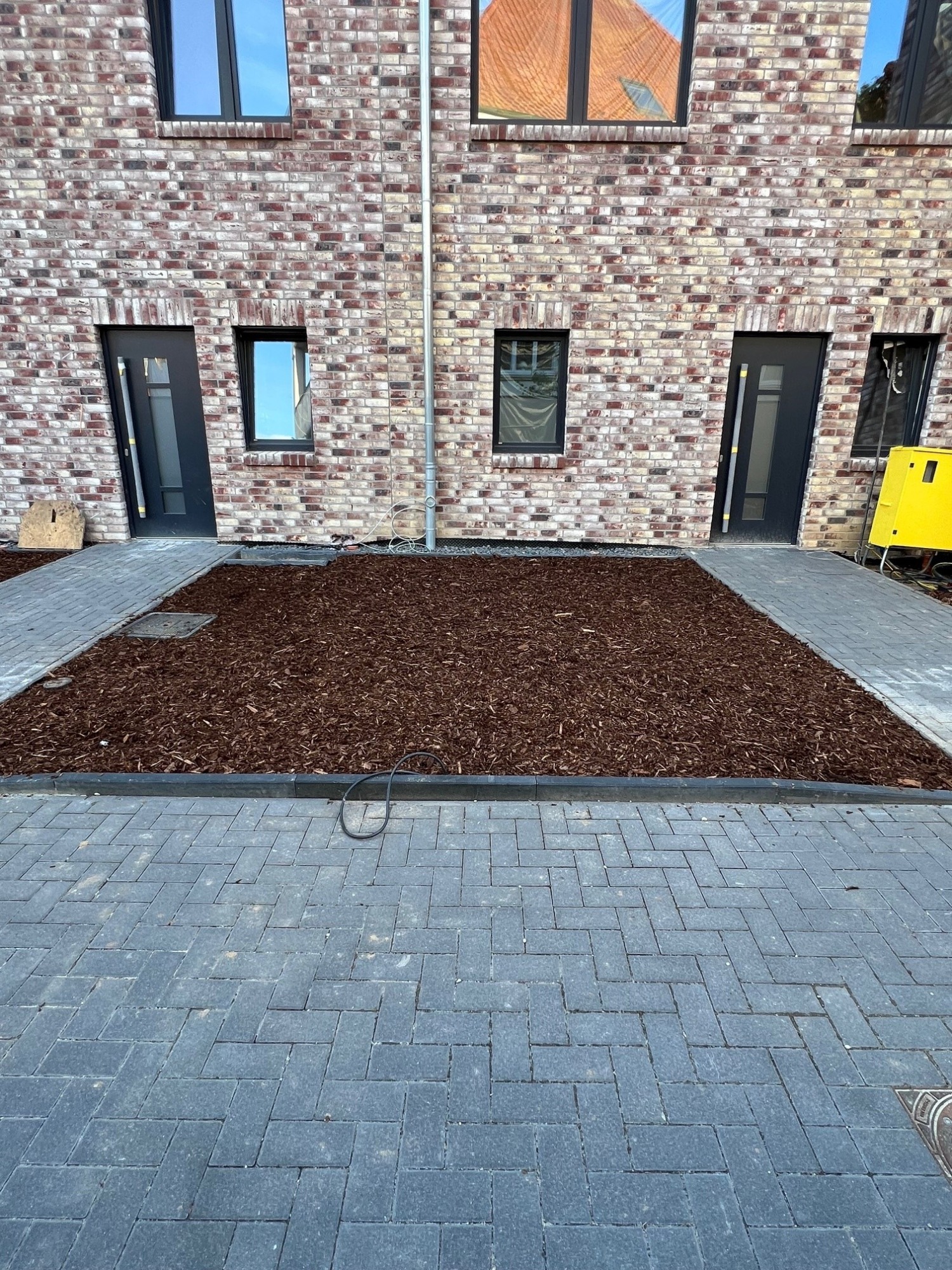

Pünktlich zu den Einzügen 01.09. in den beiden Endhäusern wurden die Häuser fertiggestellt. Die Vorgärten sind vorbereitet und die Gärten werden eingezäunt. Im September wird die Fertigstellung im Haus 4 erfüllt. Hier werden derzeit die Fliesenarbeiten und Restarbeiten im Badezimmer ausgeführt, bevor die Elektrik fertiggestellt wird und die Küche aufgebaut wird. Übergabe in Haus 4 wird am 01.10.2024 stattfinden.
Unser Projekt in Sickte findet mit dem September sein Ende. In gut 9 Monaten wurden die 5 Einheiten hergerichtet und fertiggestellt. Über die Fotos erhalten Sie einen Einblick zur Ausstattung der 5 Wohneinheiten.
